SOS Weimar
-
Schulform
Primar- und Sekundarstufe I und II, Jenaplan-Profil
-
Organisationsmodelle
3er Cluster und offene Lernlandschaften
-
Kosten KG 200 -700
ca. 18 Mio. € brutto (Kostenberechnung ohne Sporthalle)
-
Schüler*innen
ca. 400
-
Ort
Weimar, Thüringen
-
Baumaßnahme
Ersatz-Neubau
-
Jahrgänge
1-12 altersgemischt
-
Fertigstellung
2023
-
BGF
ca. 7.000 m²

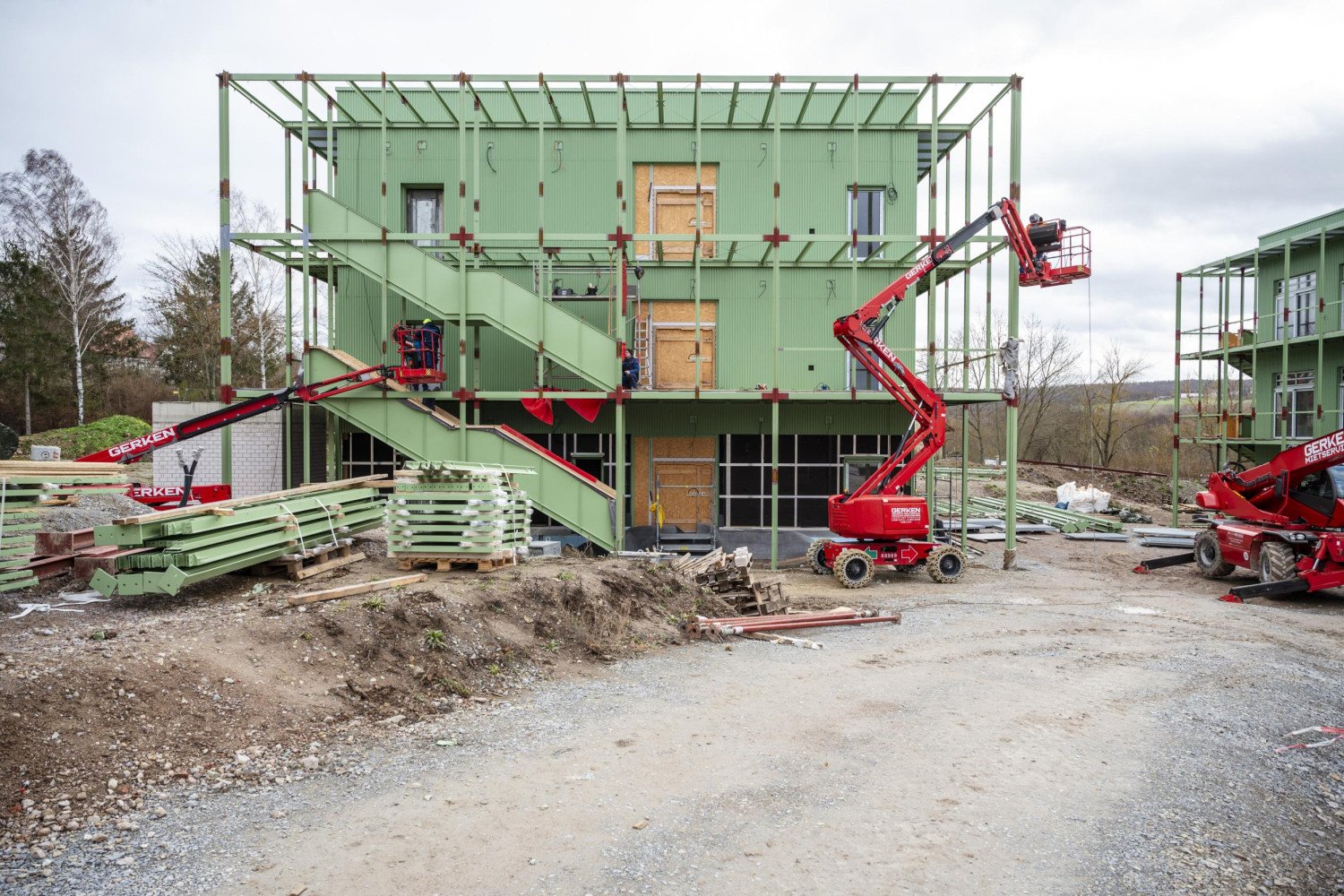

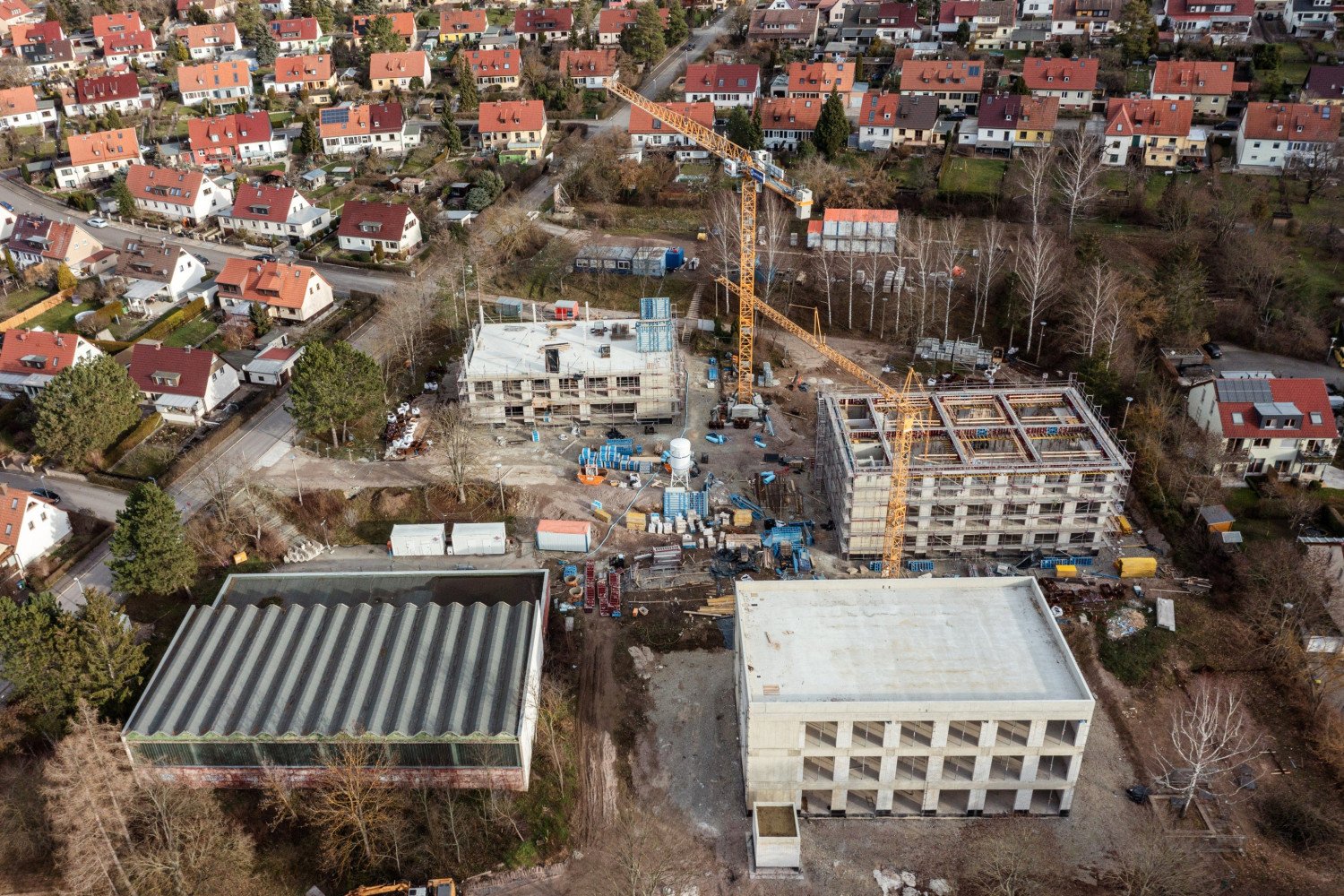

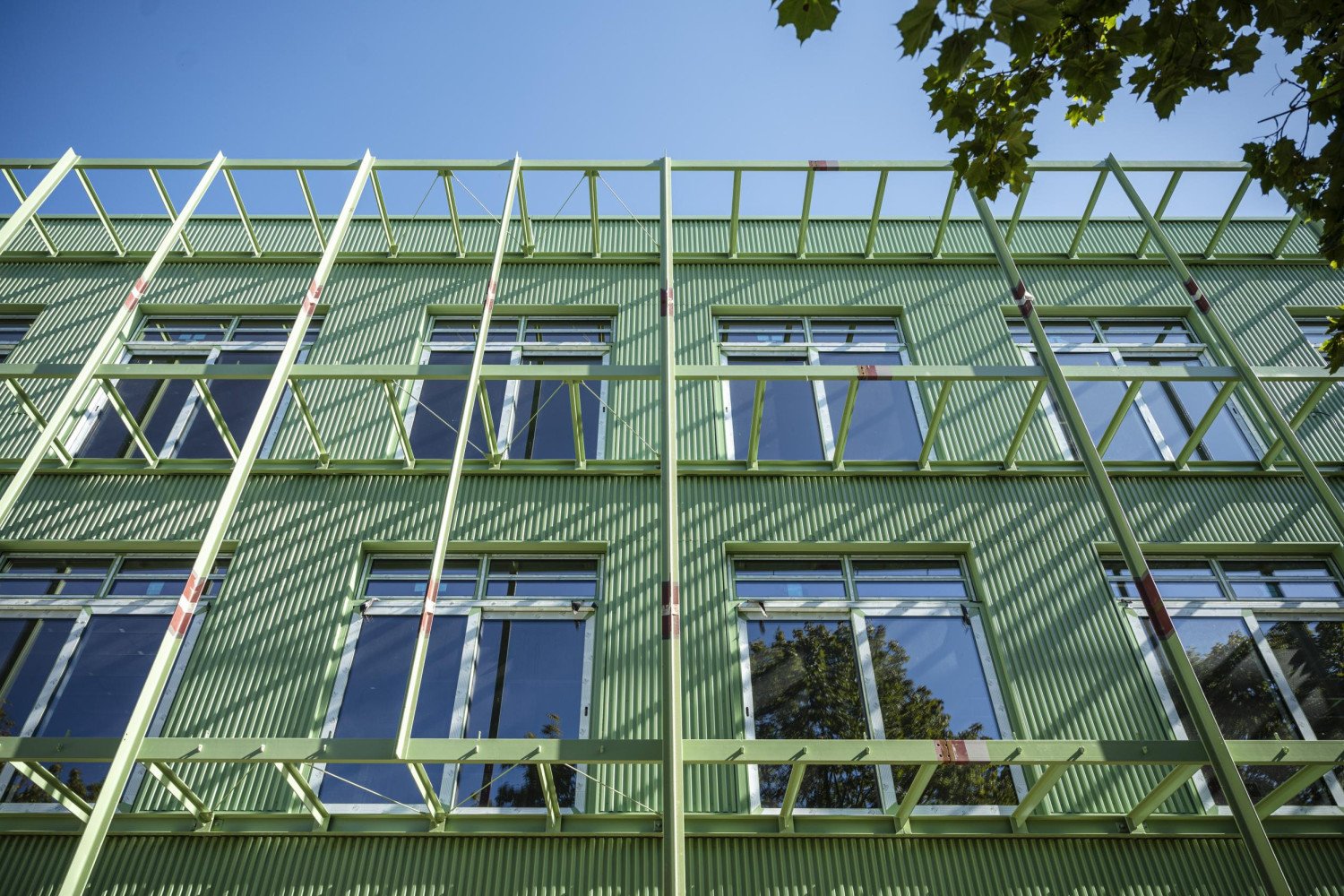

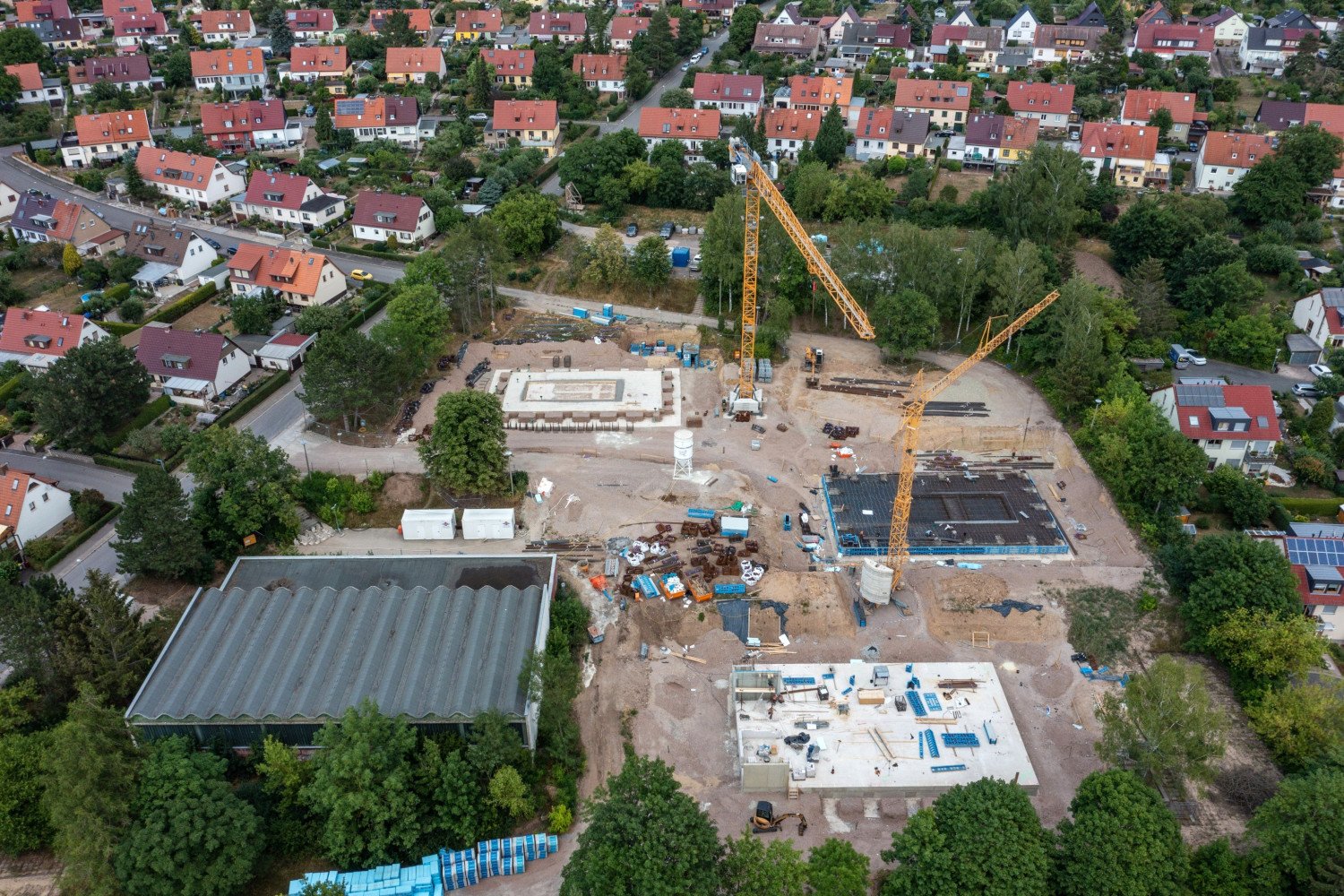

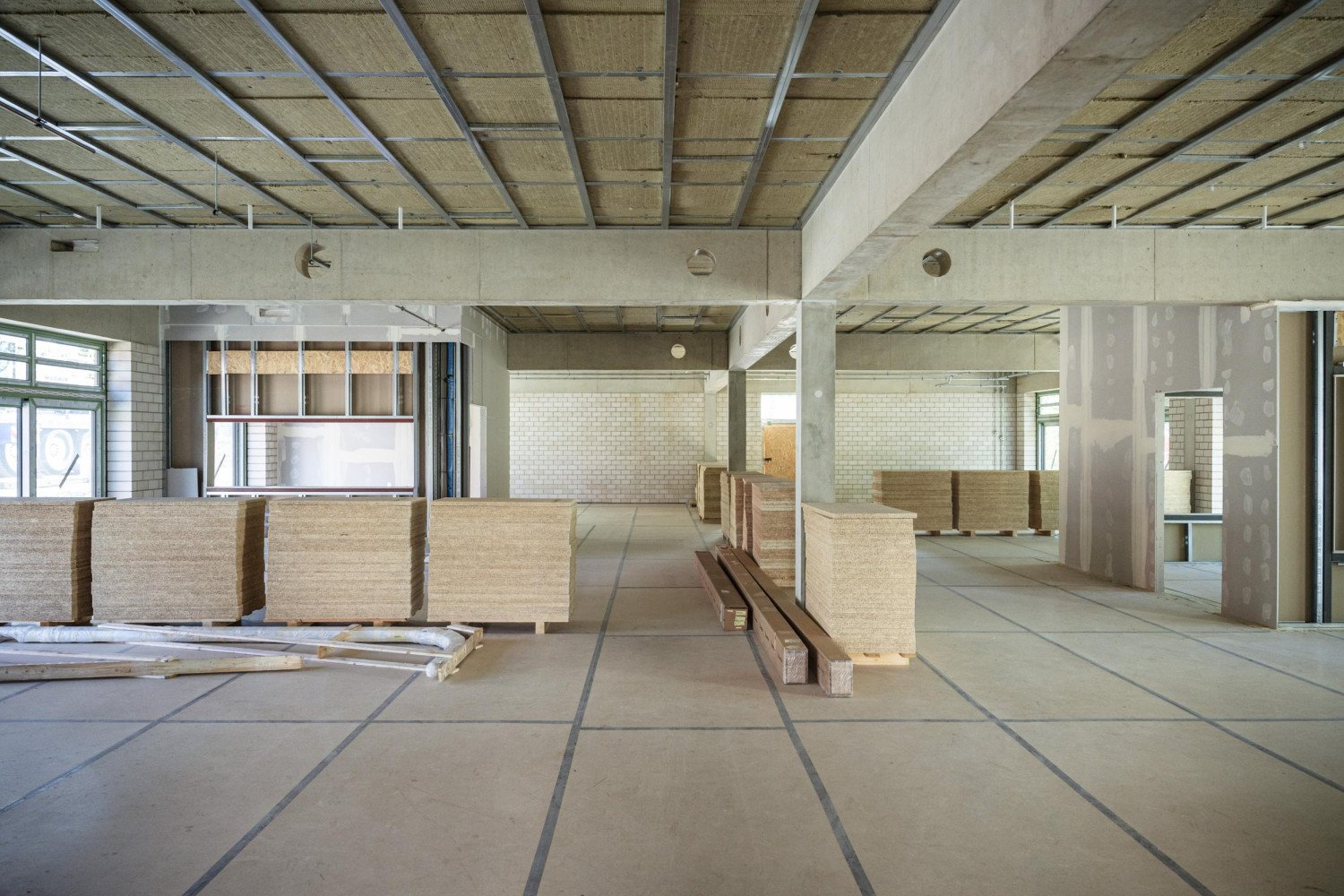

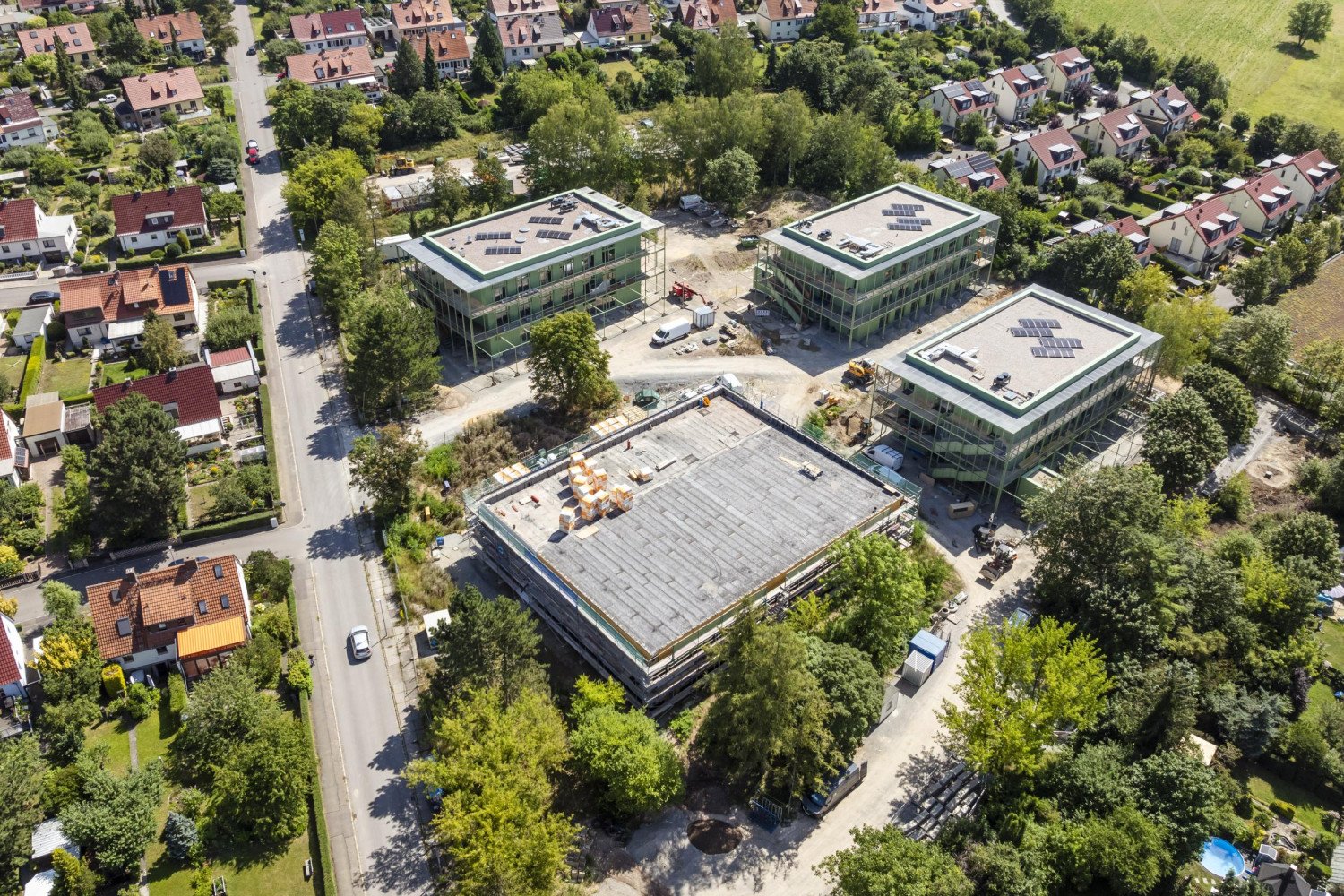

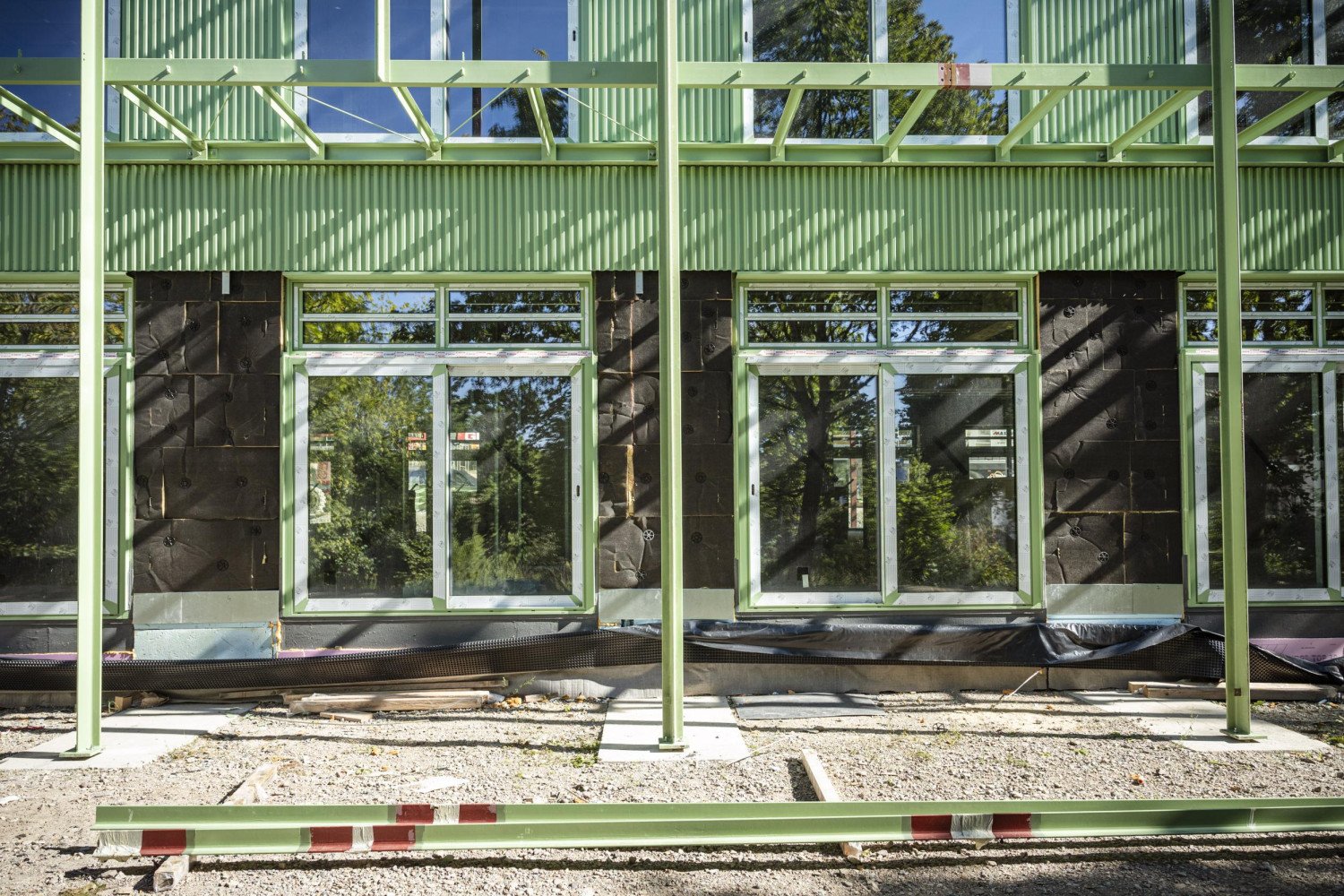

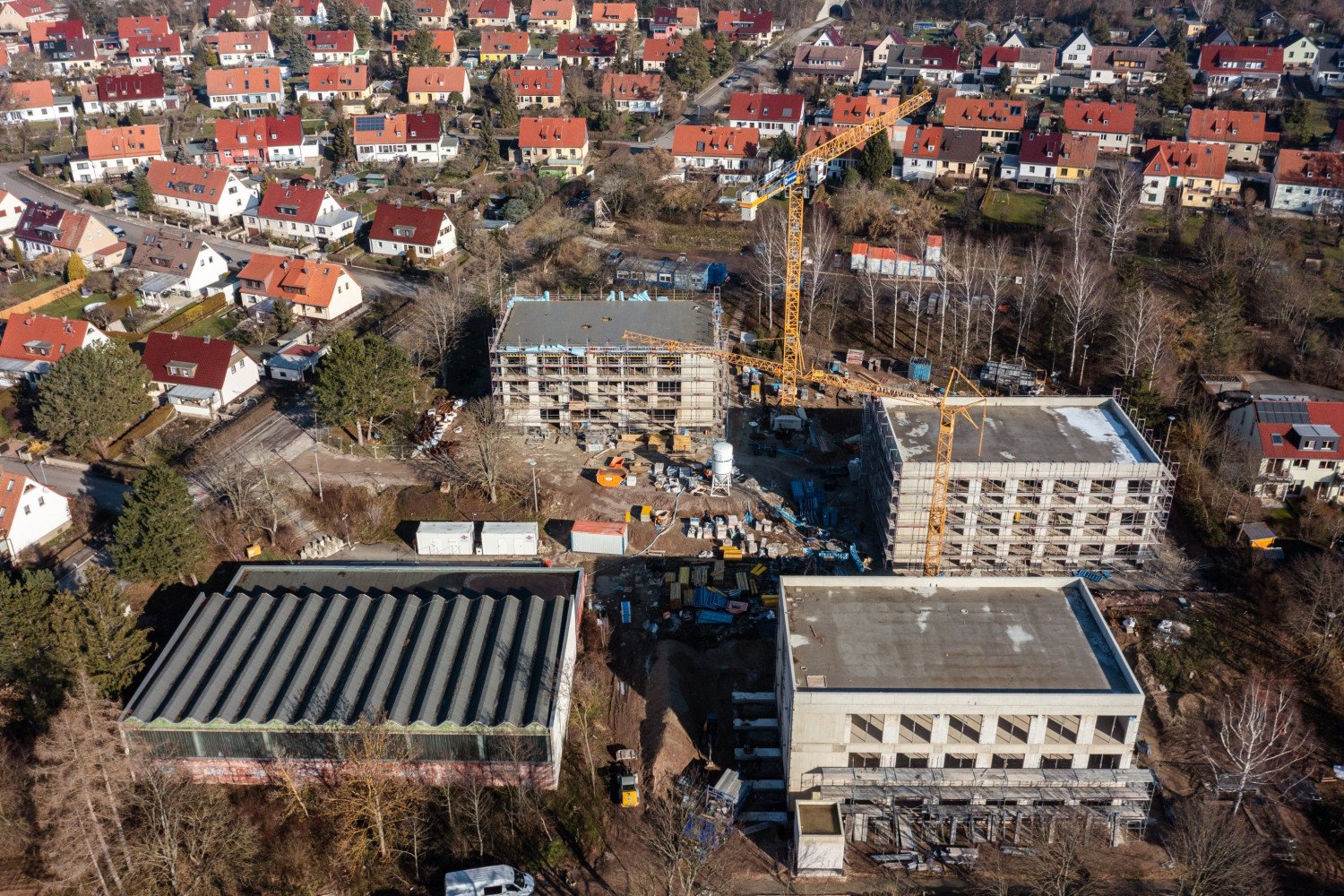

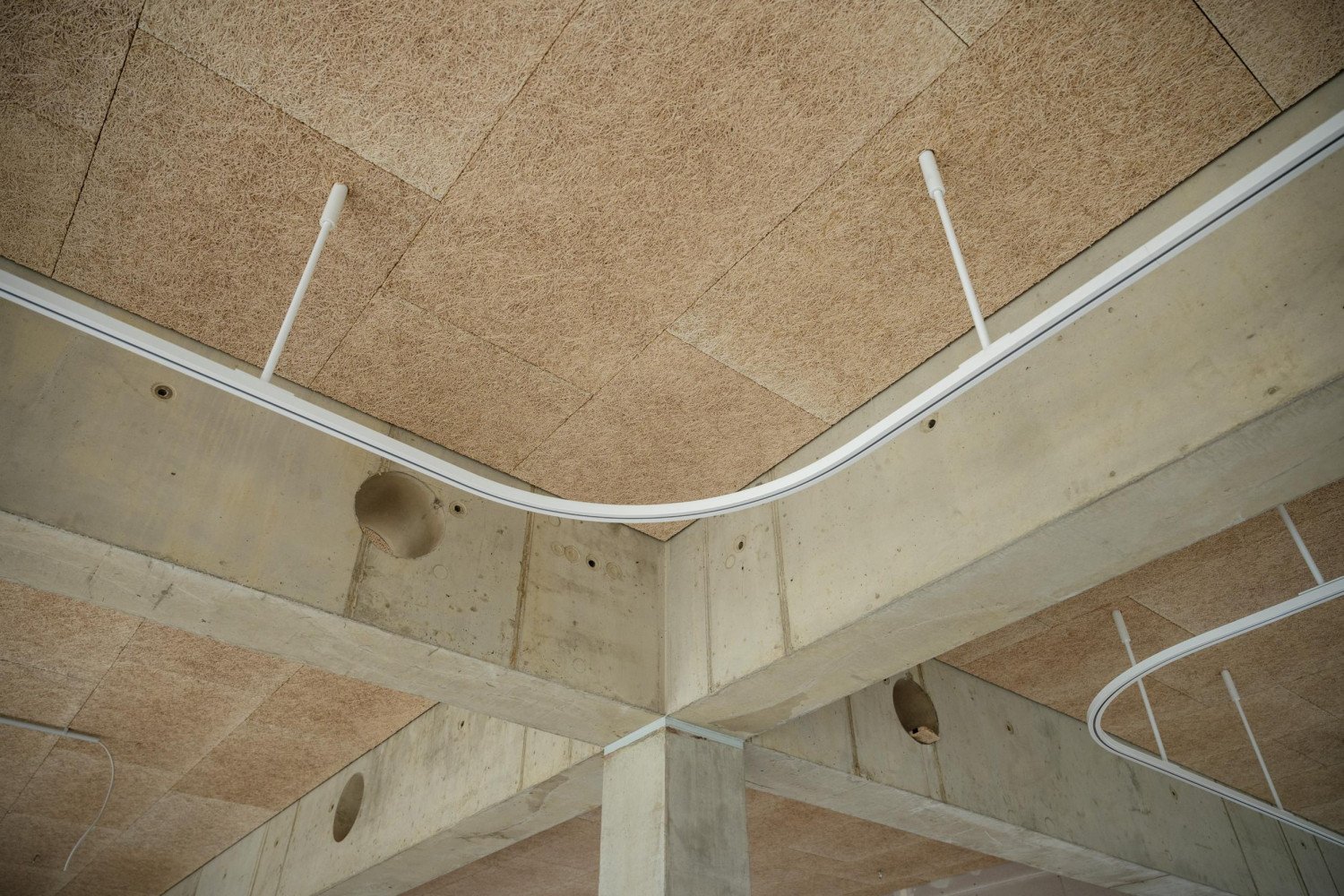

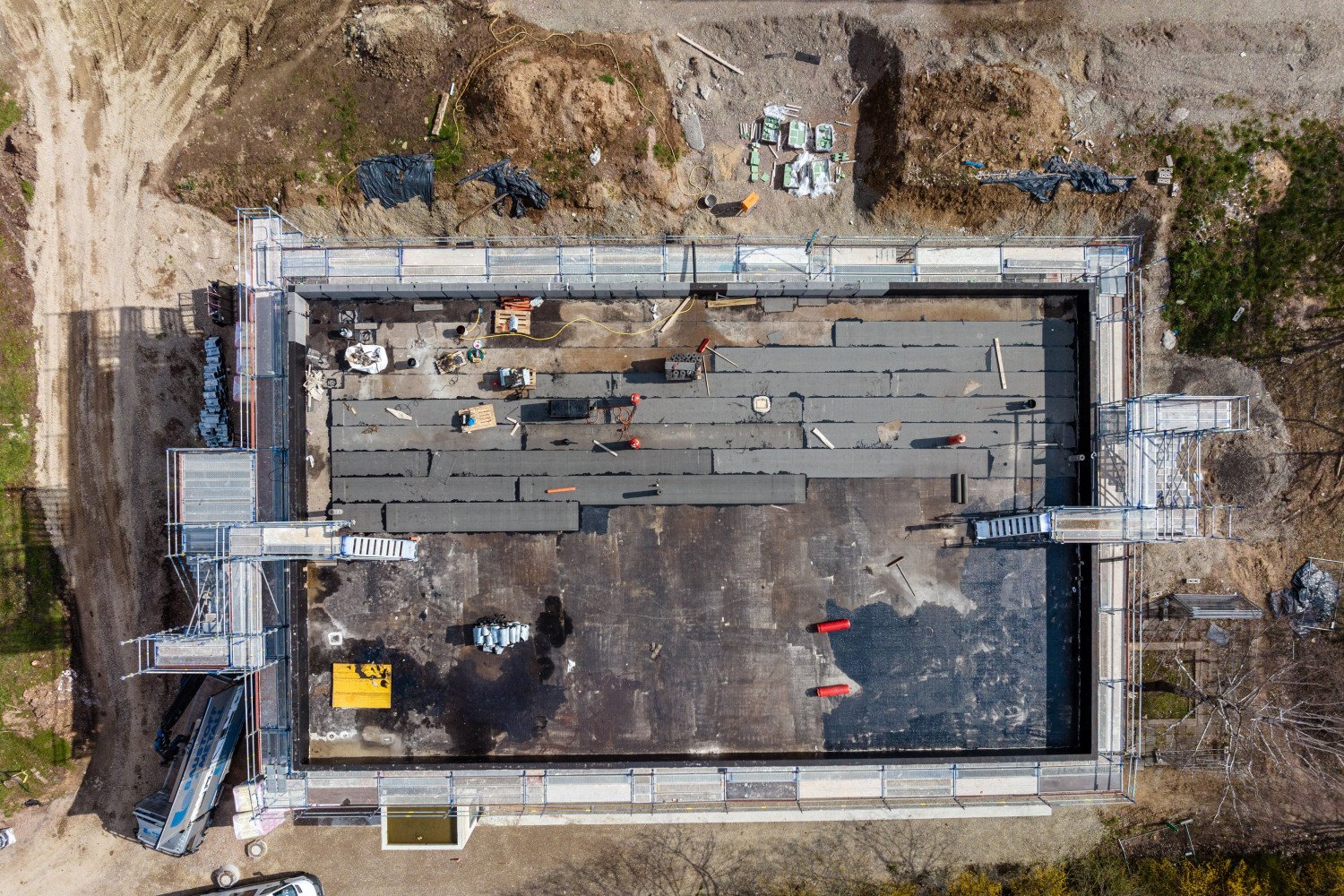

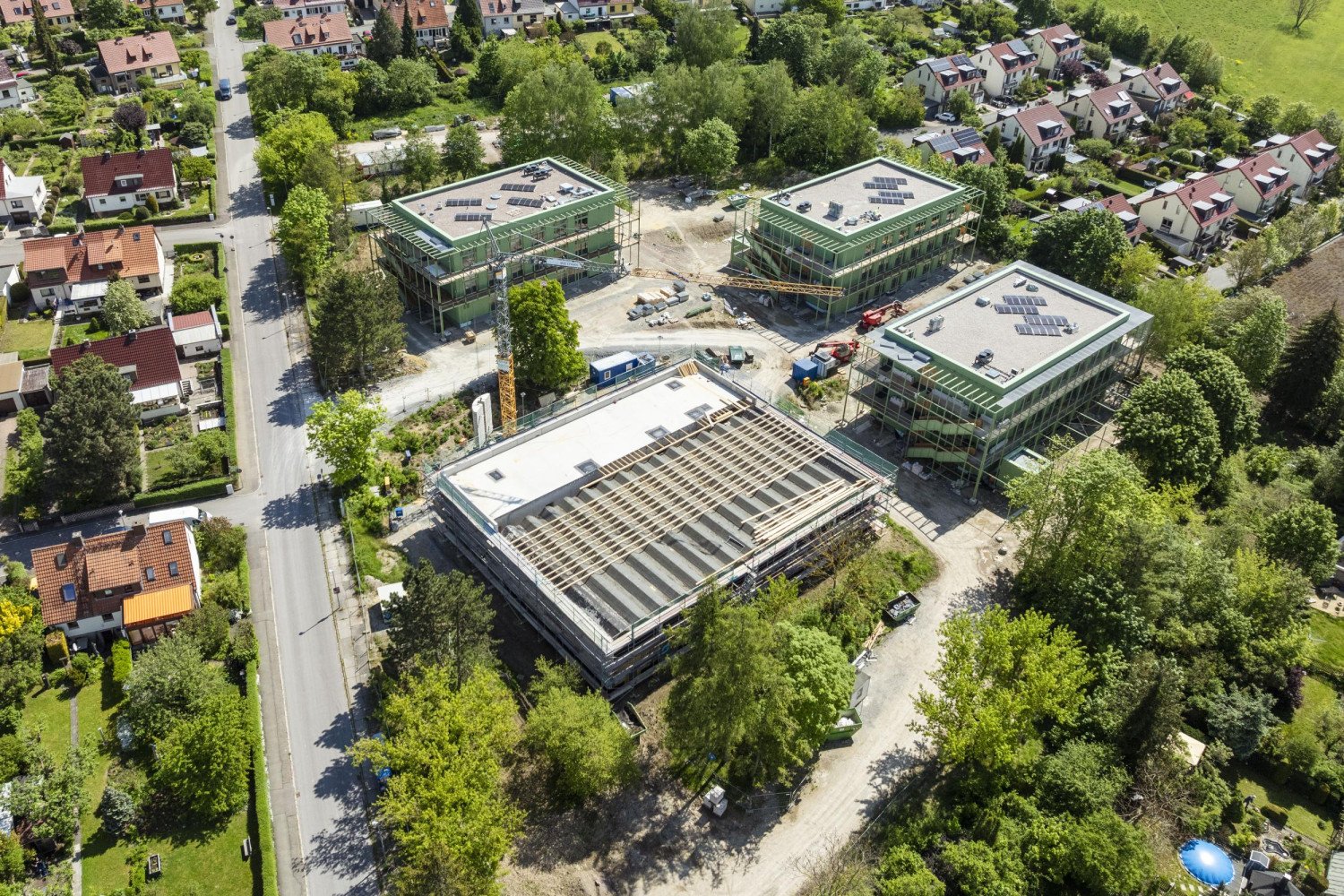

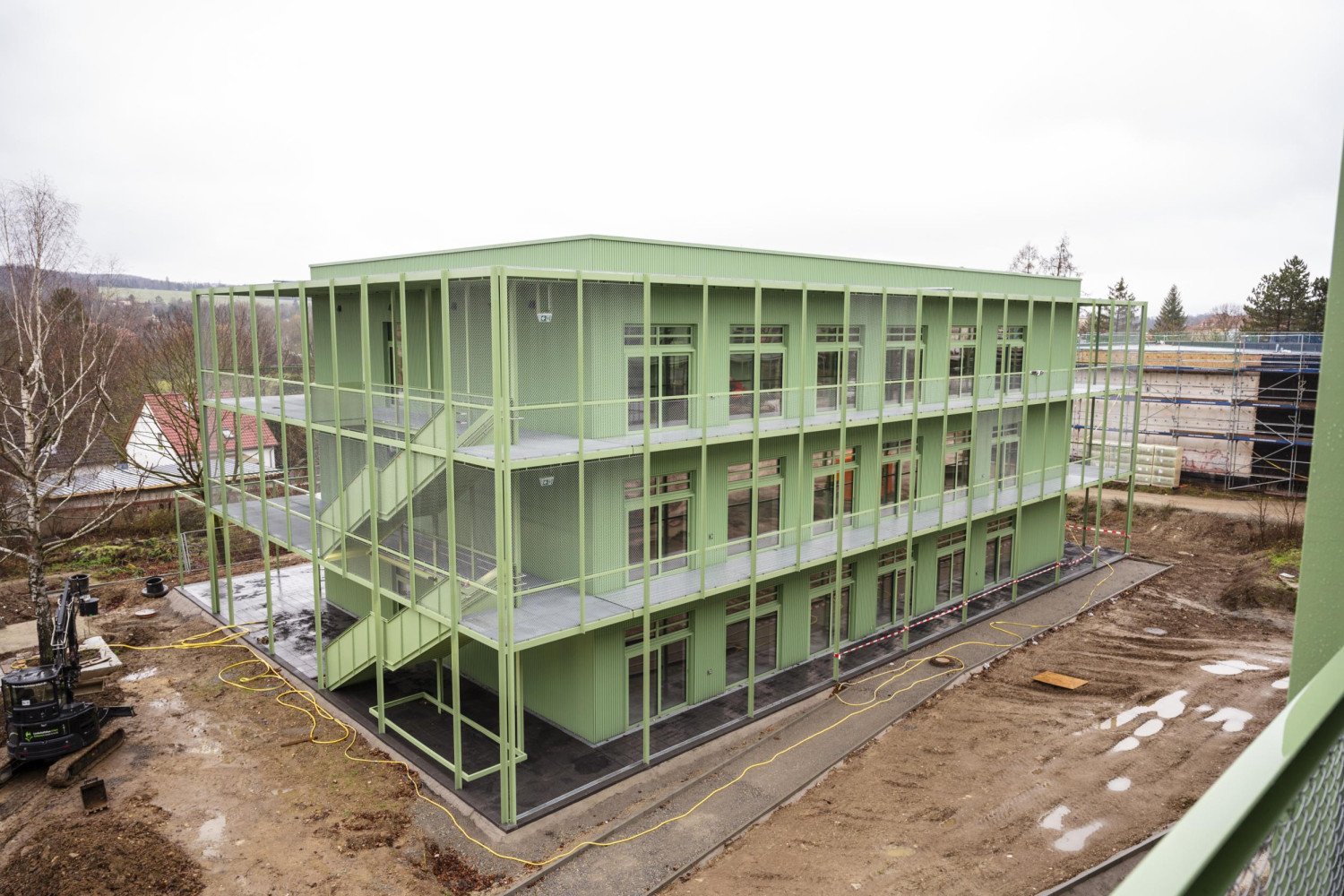

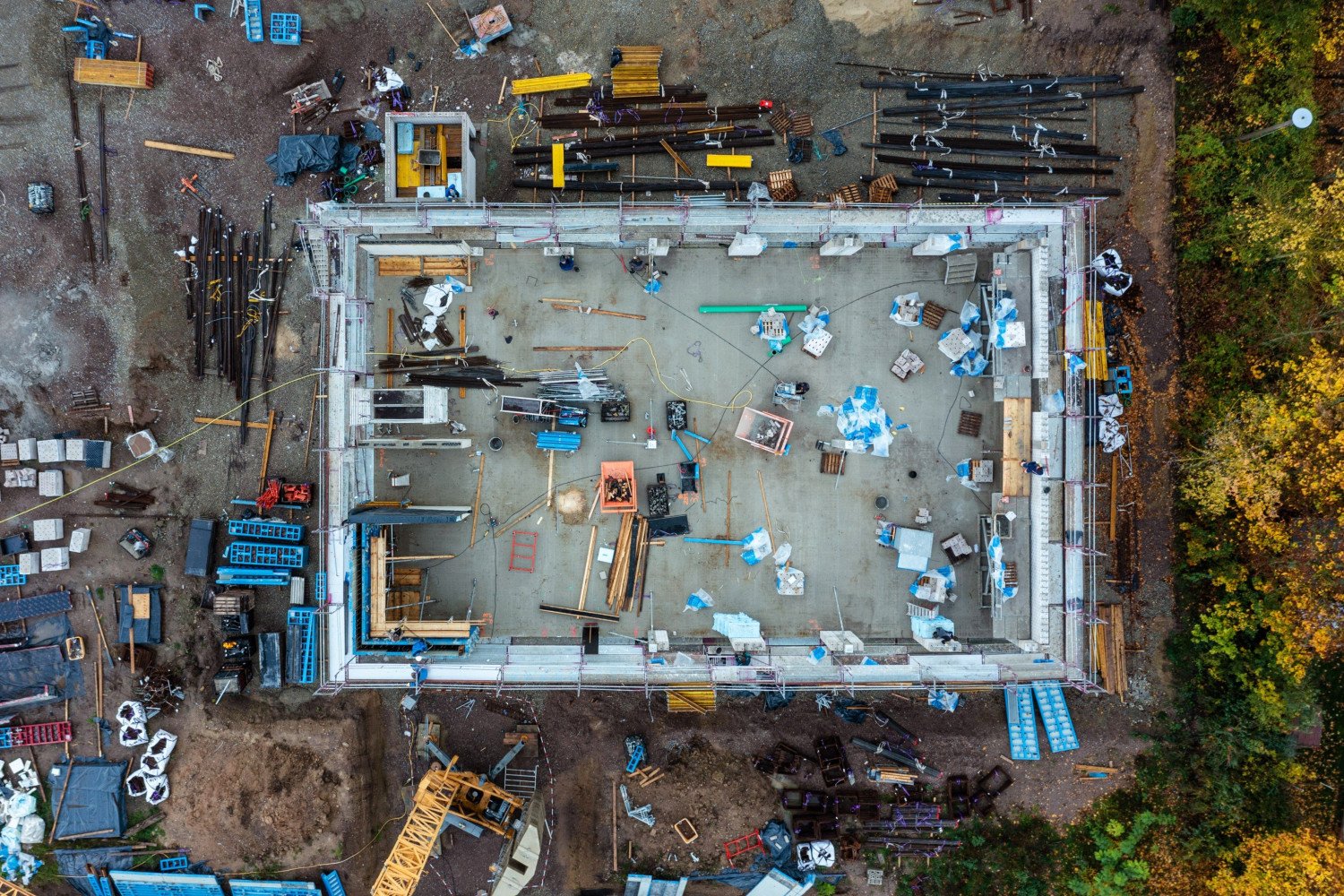

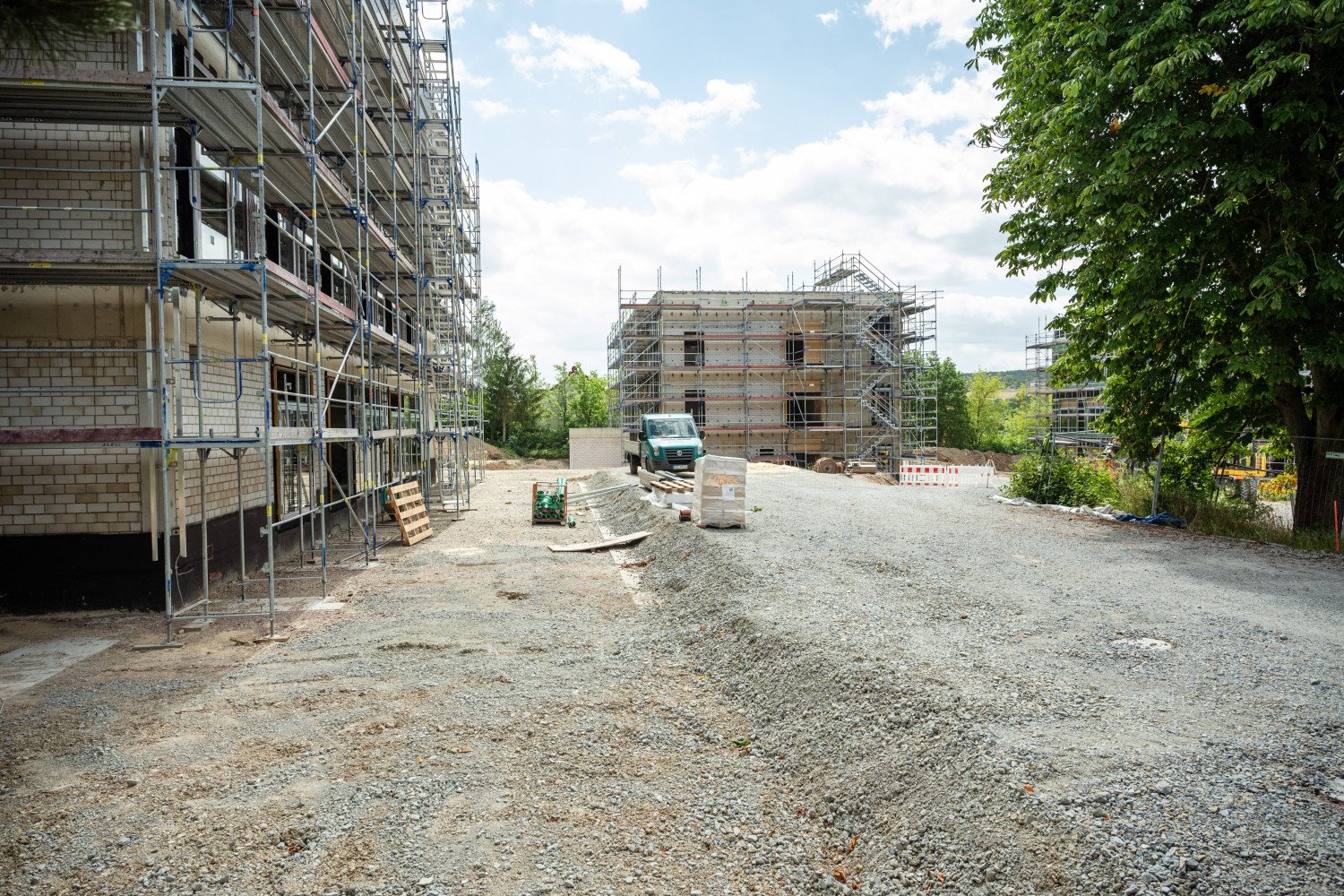

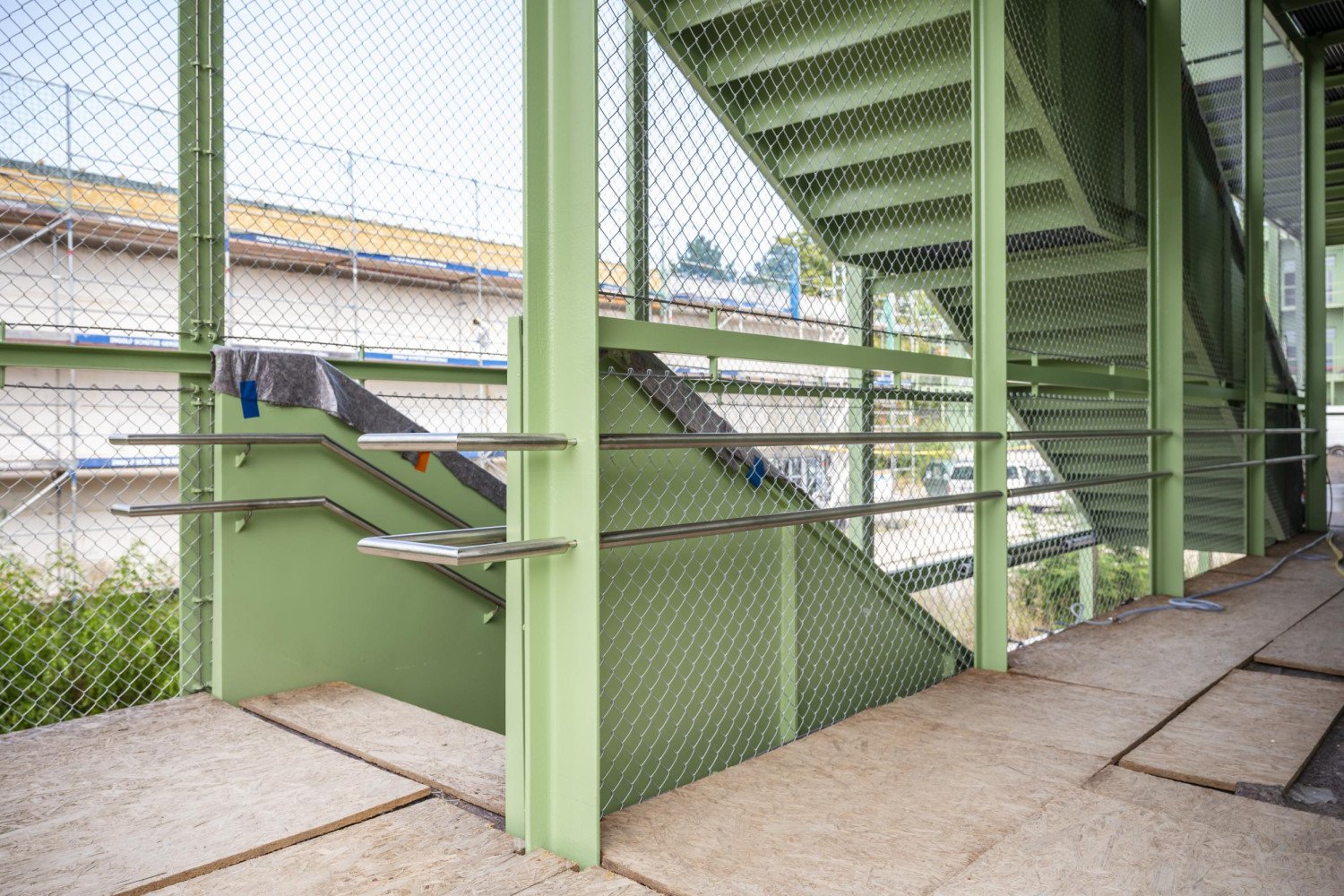

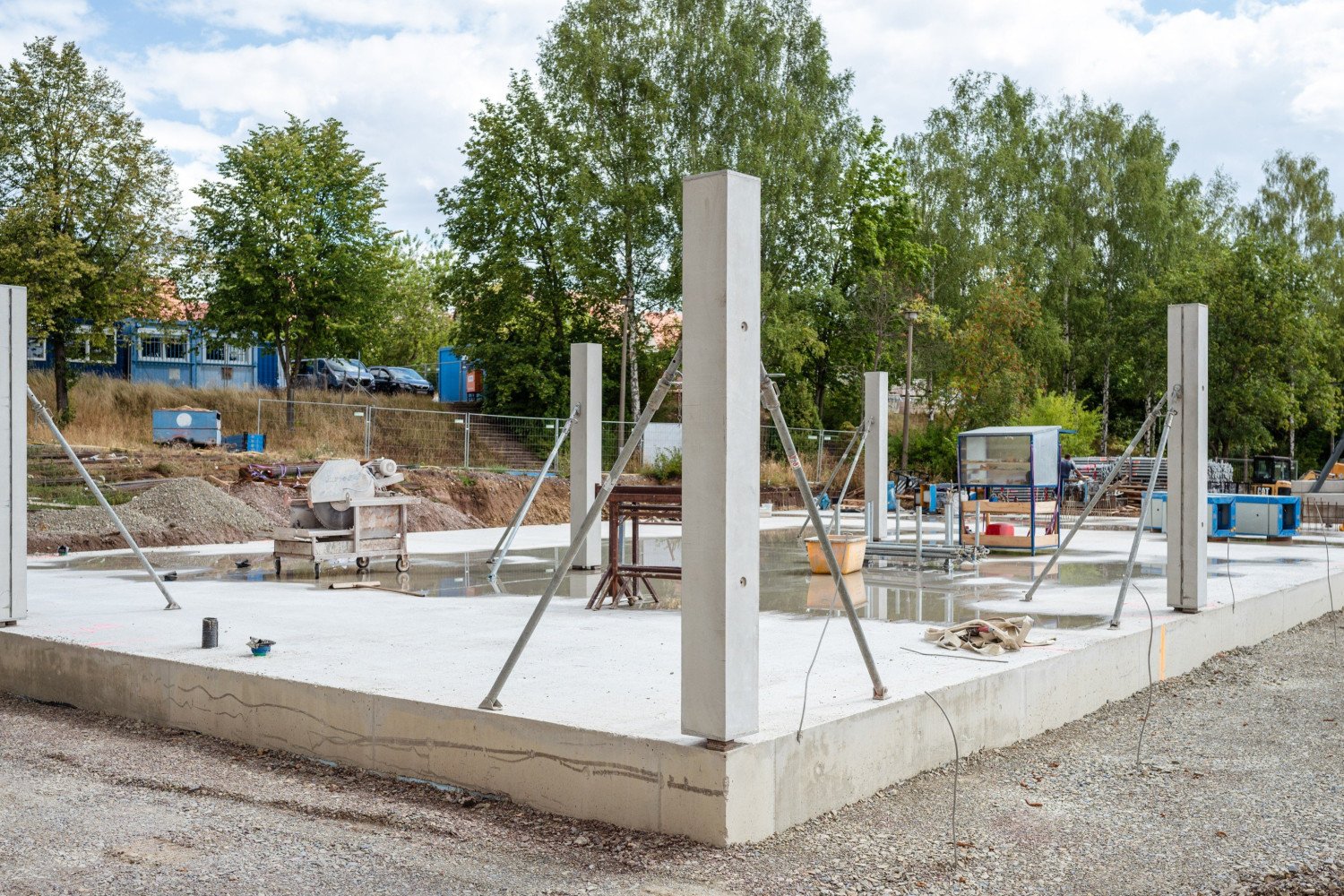

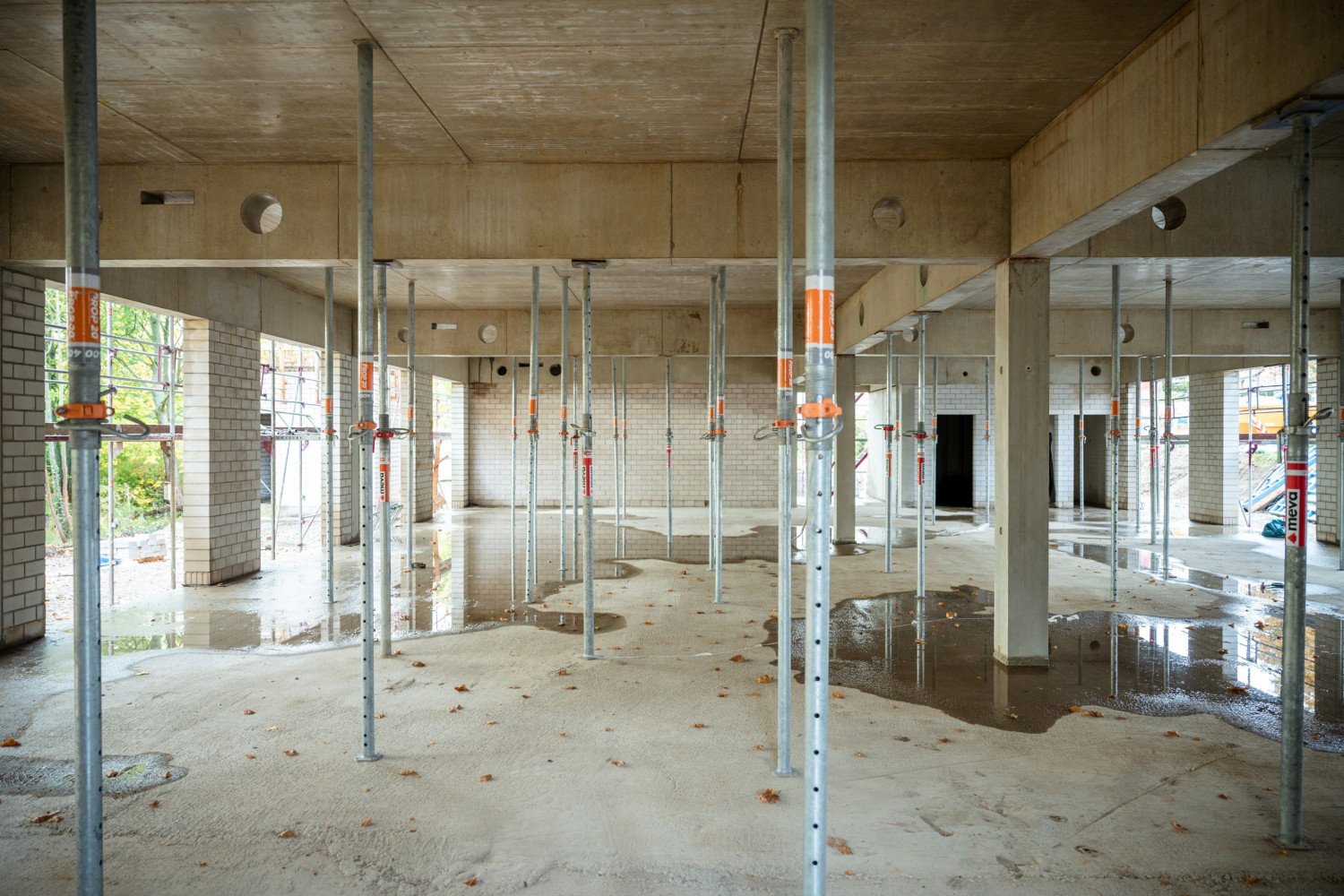

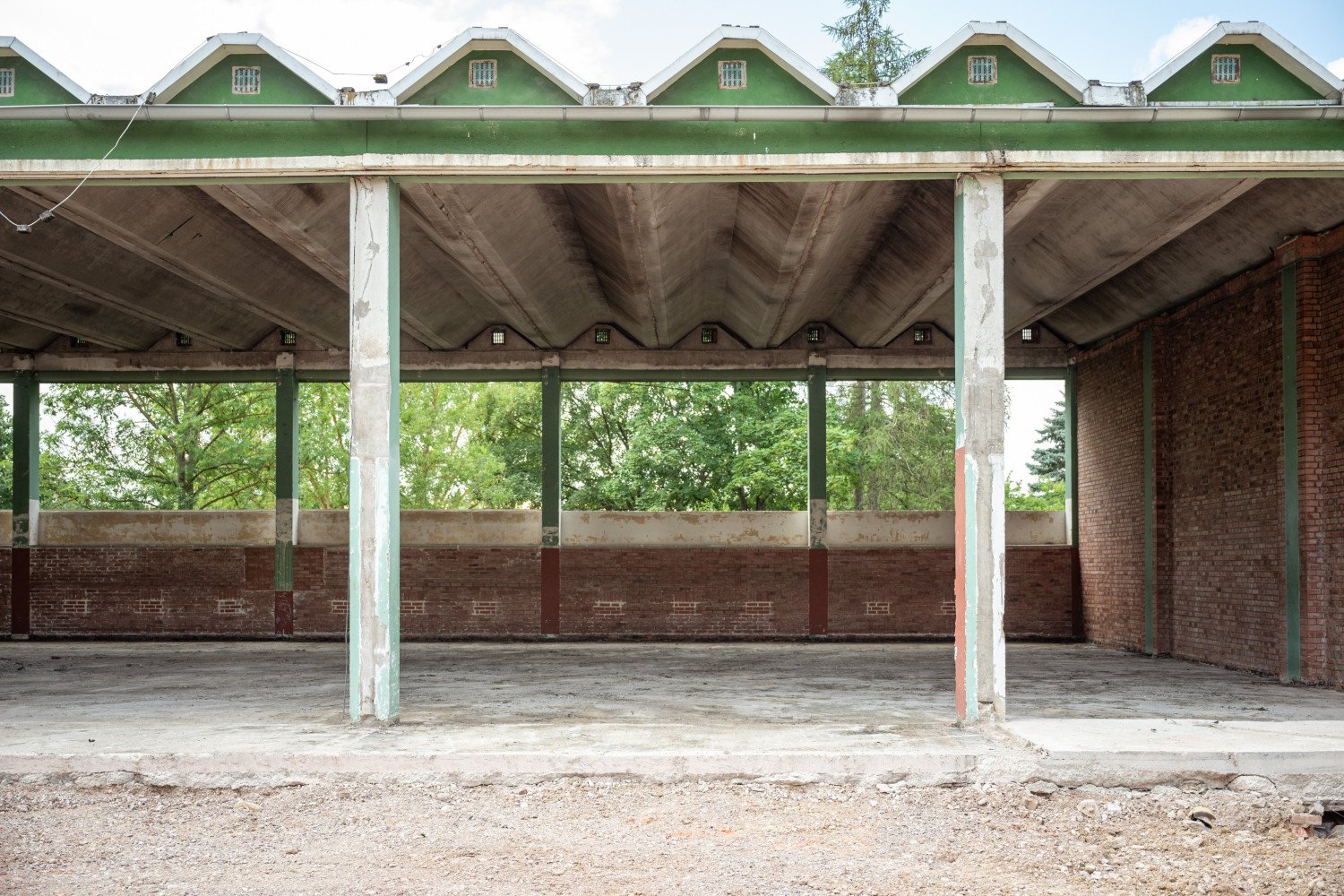

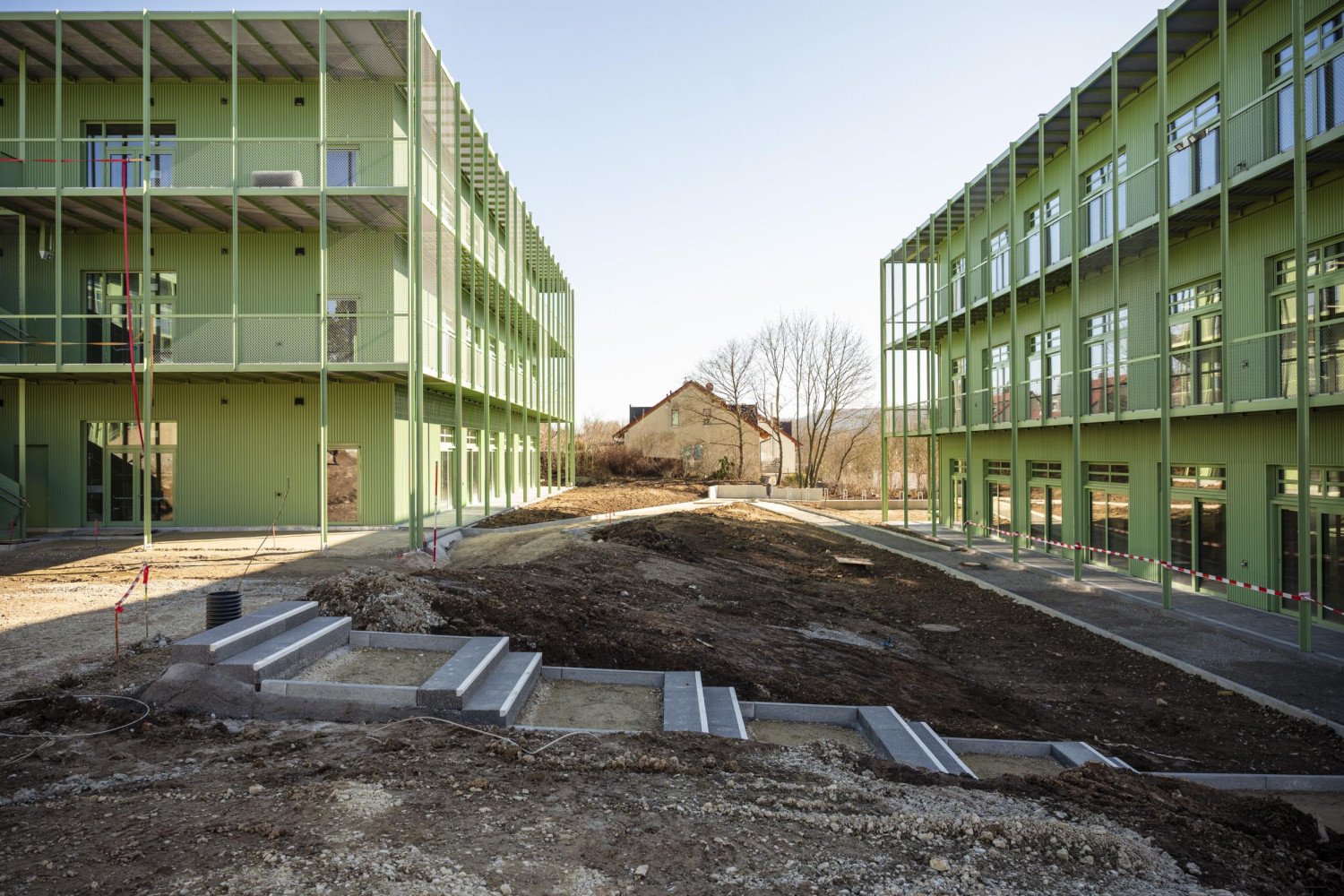

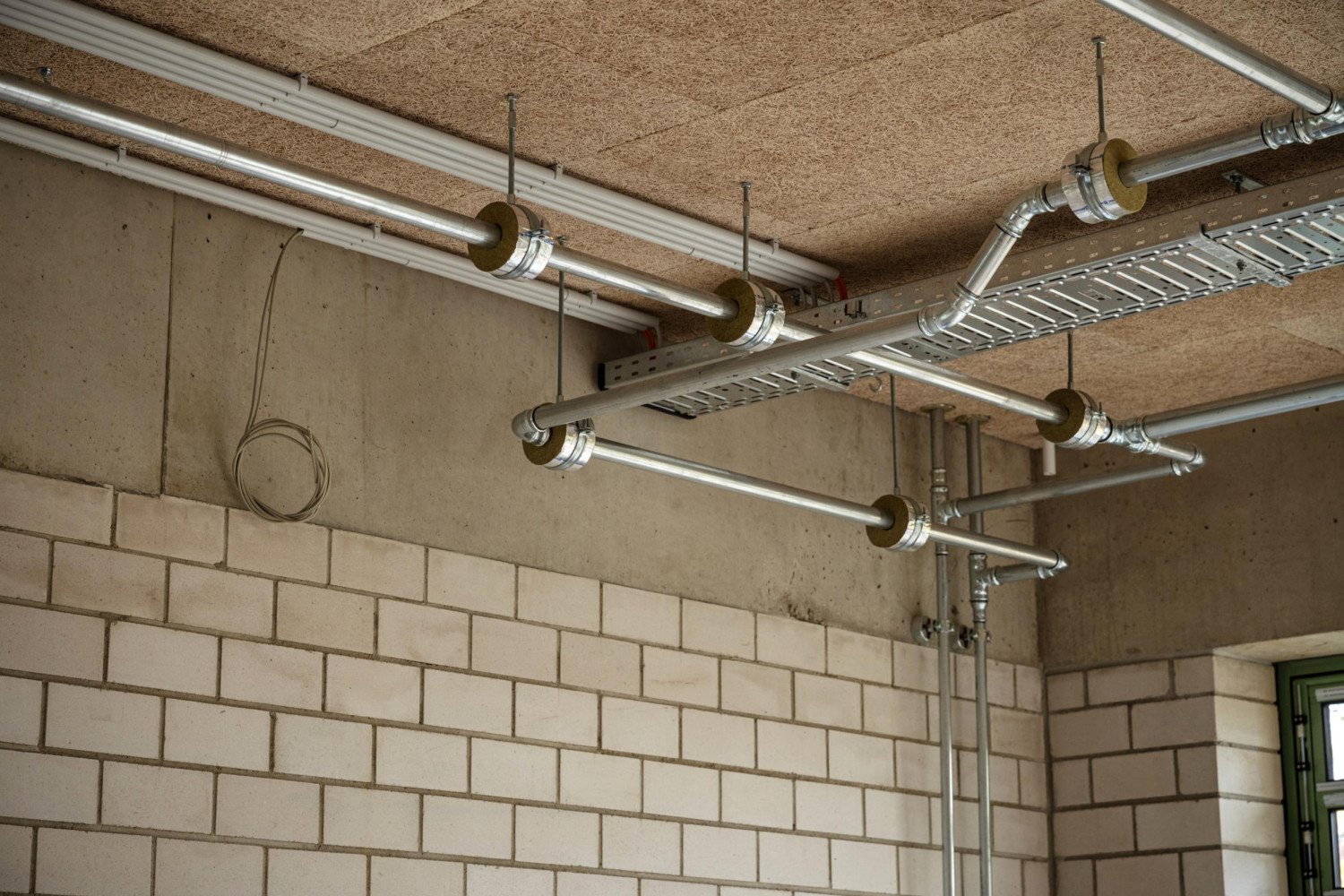

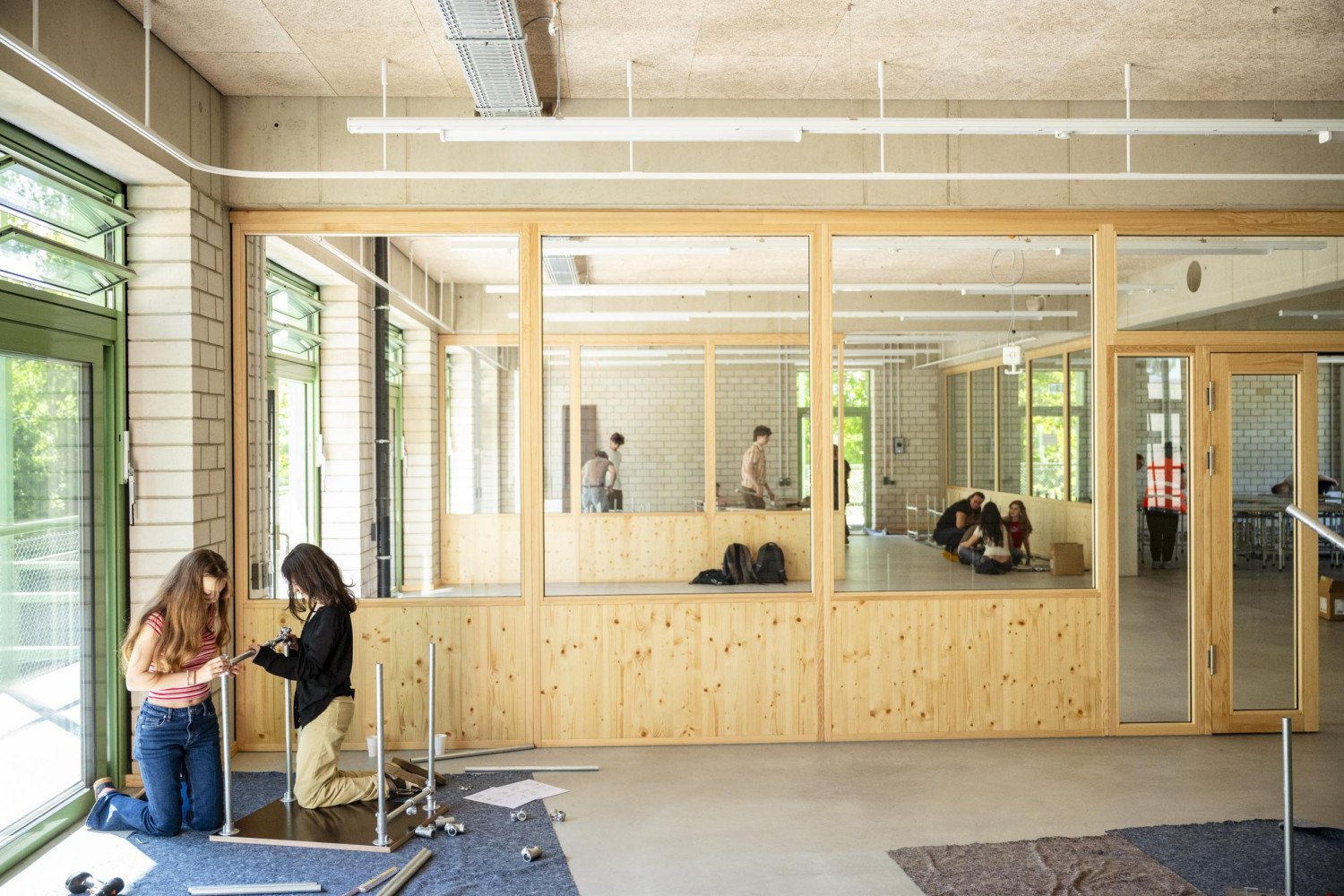

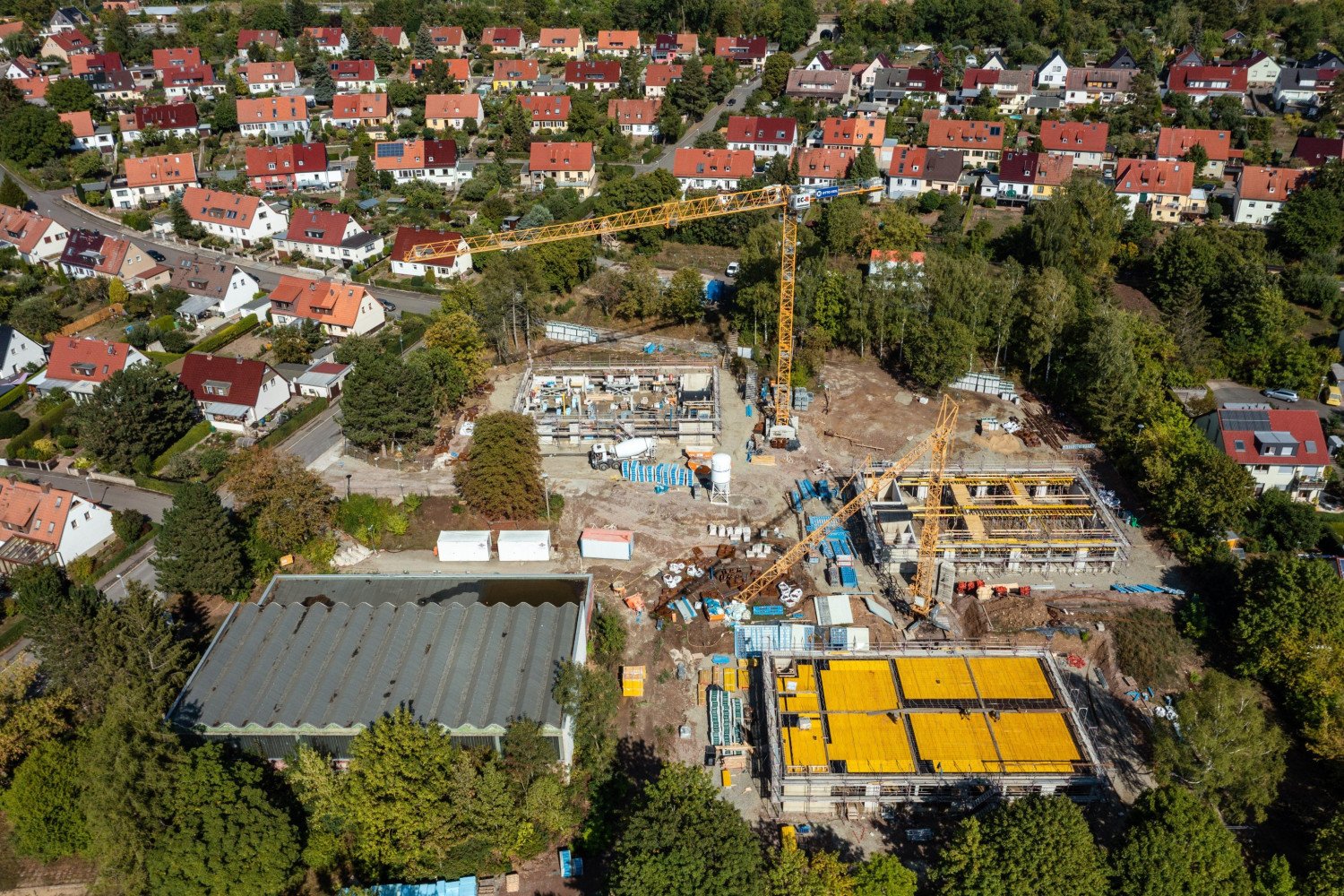

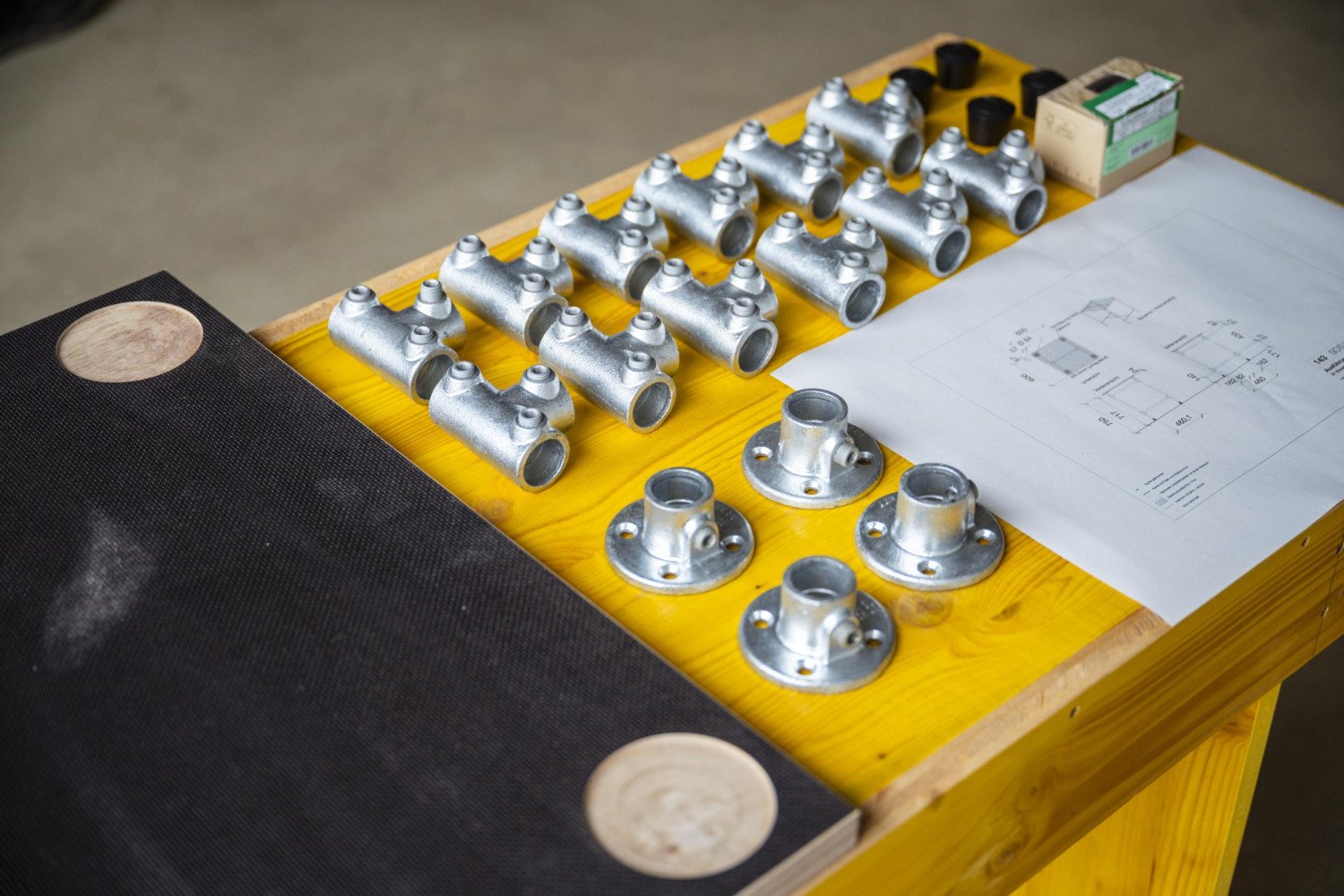

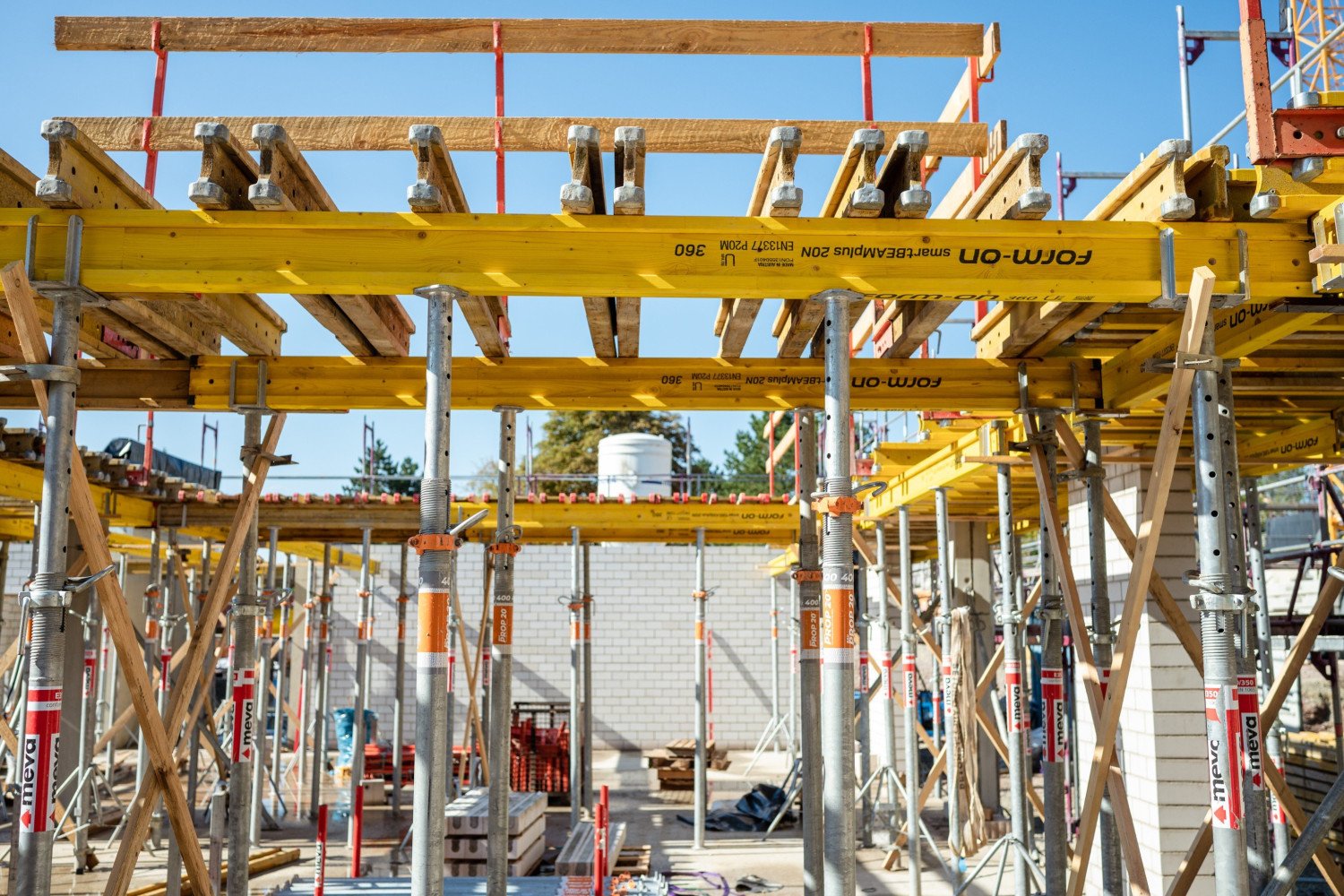

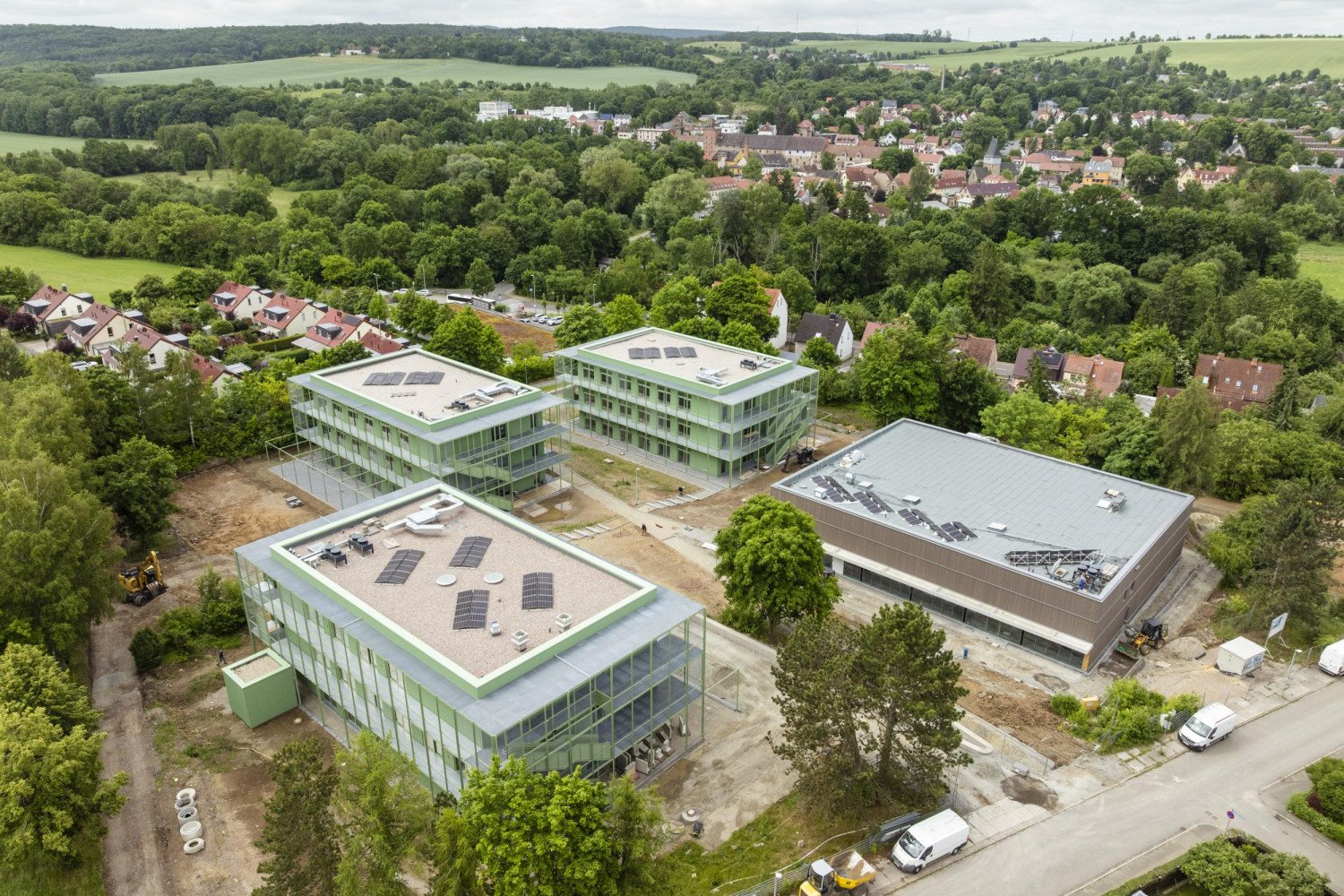

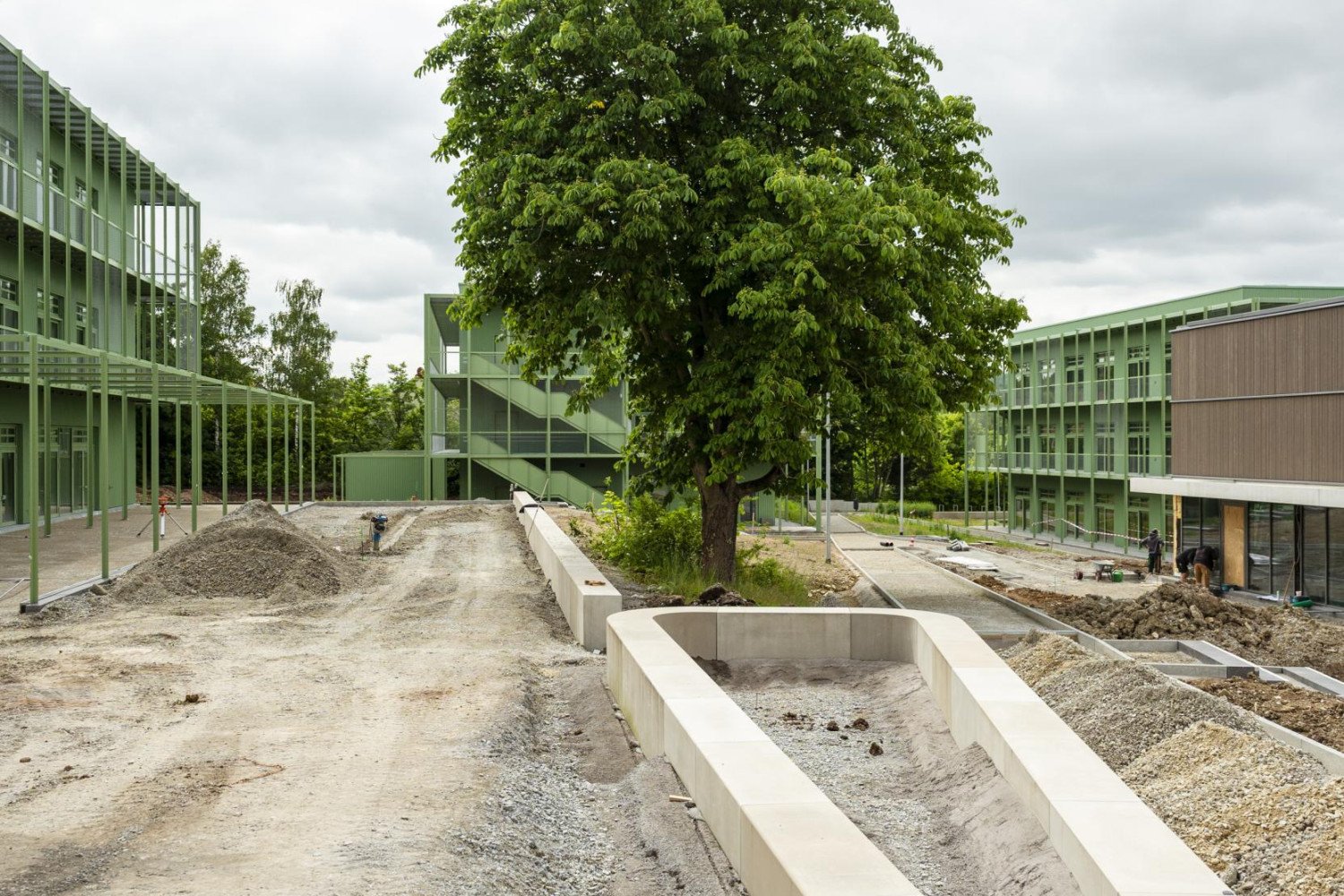

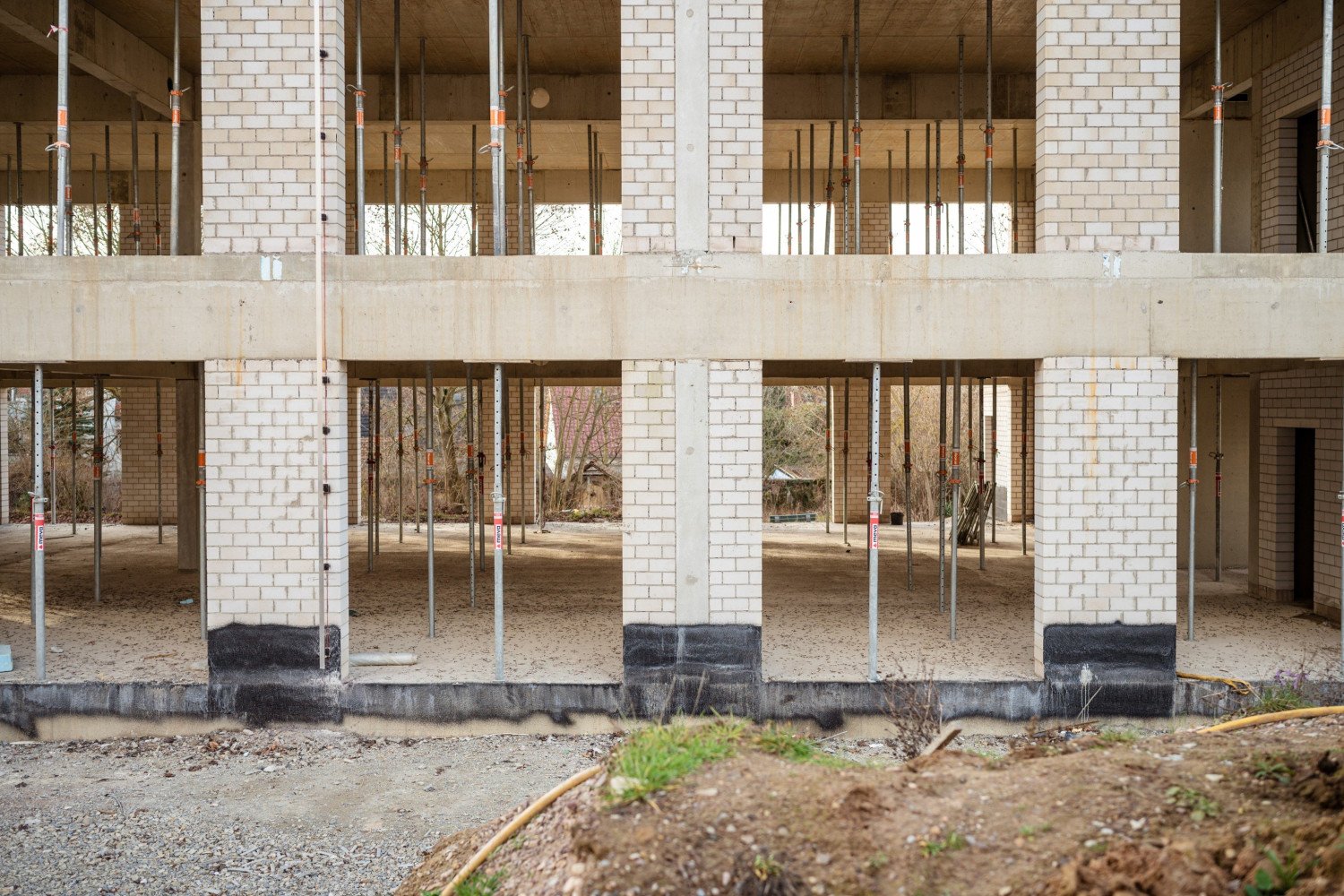

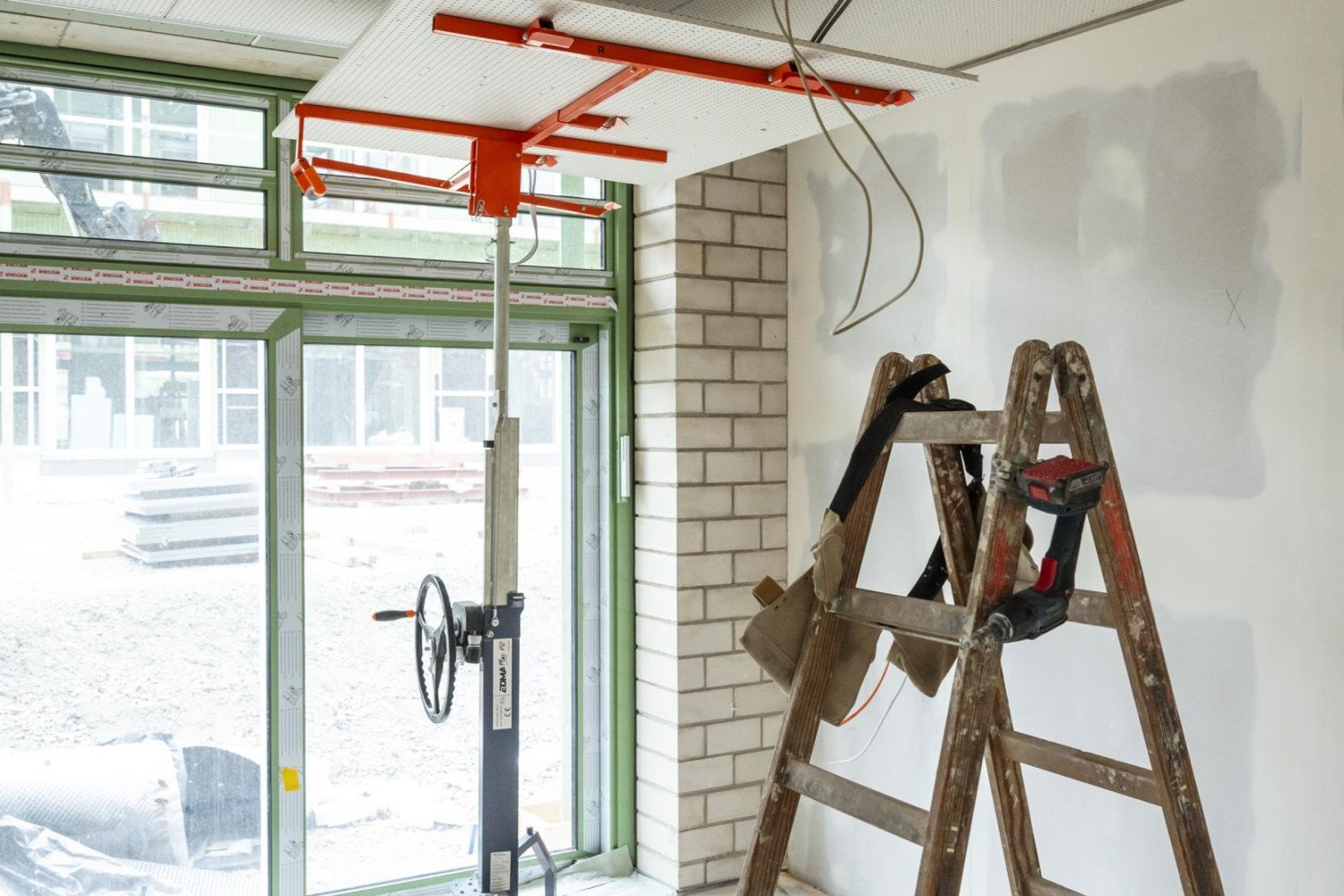

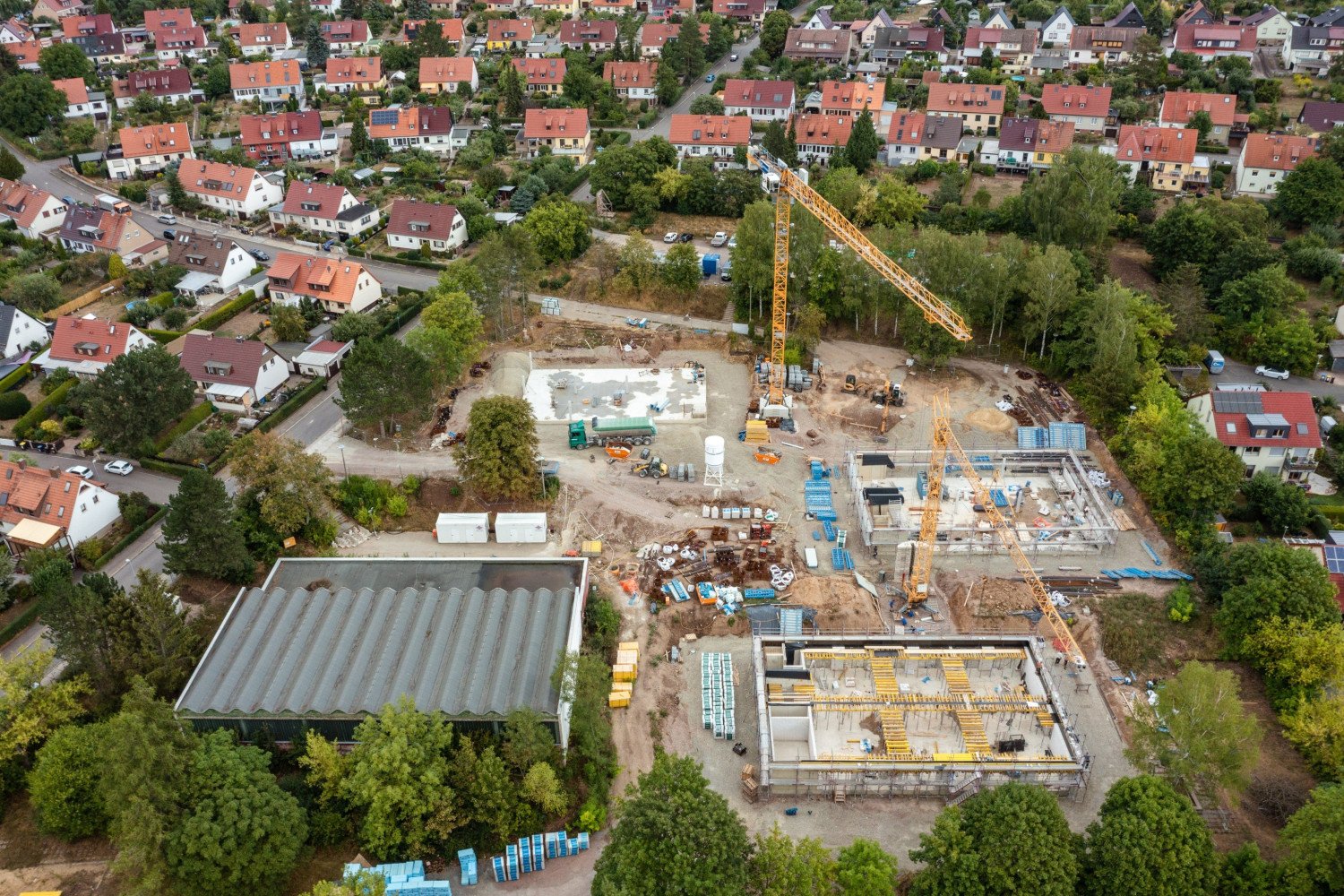

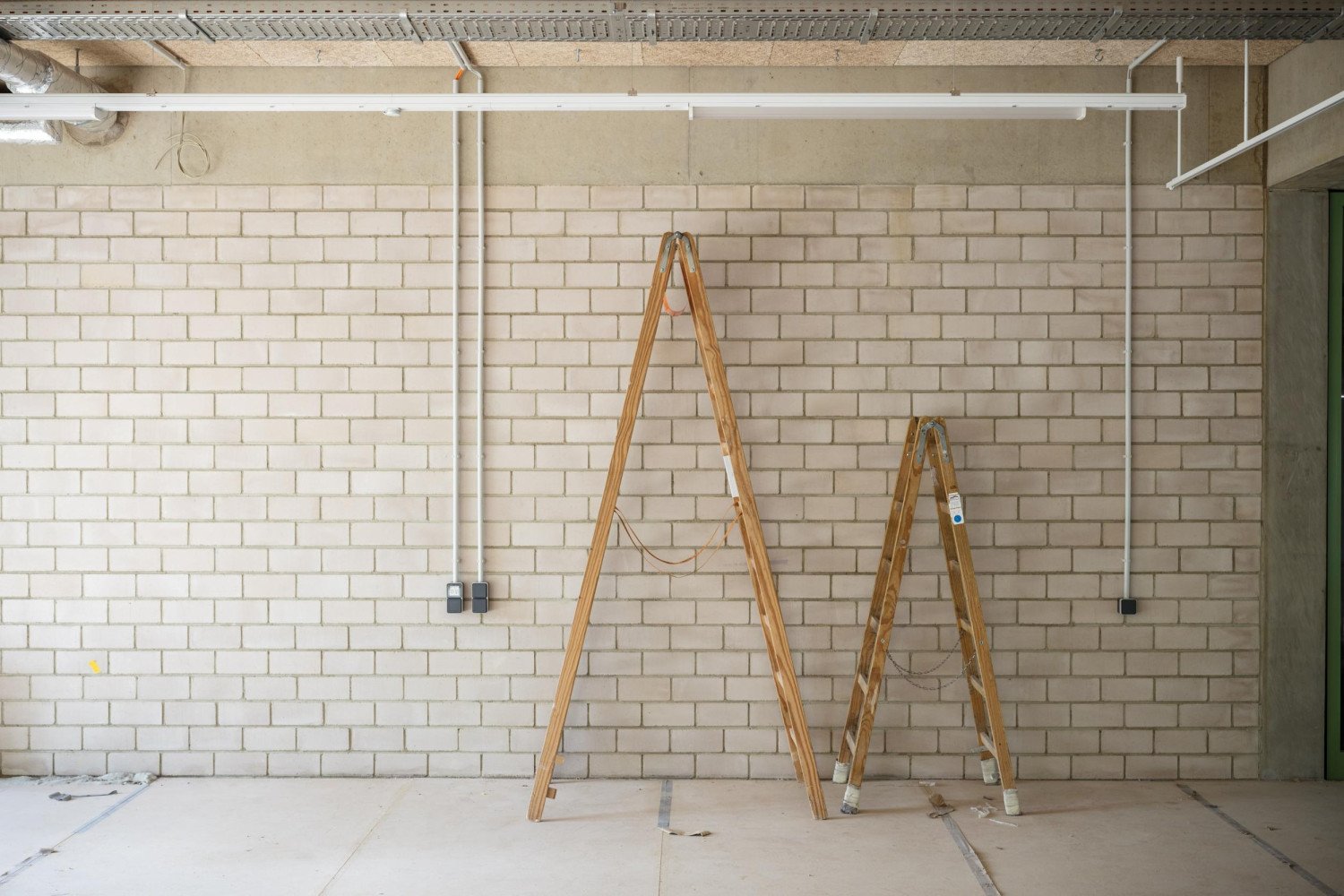

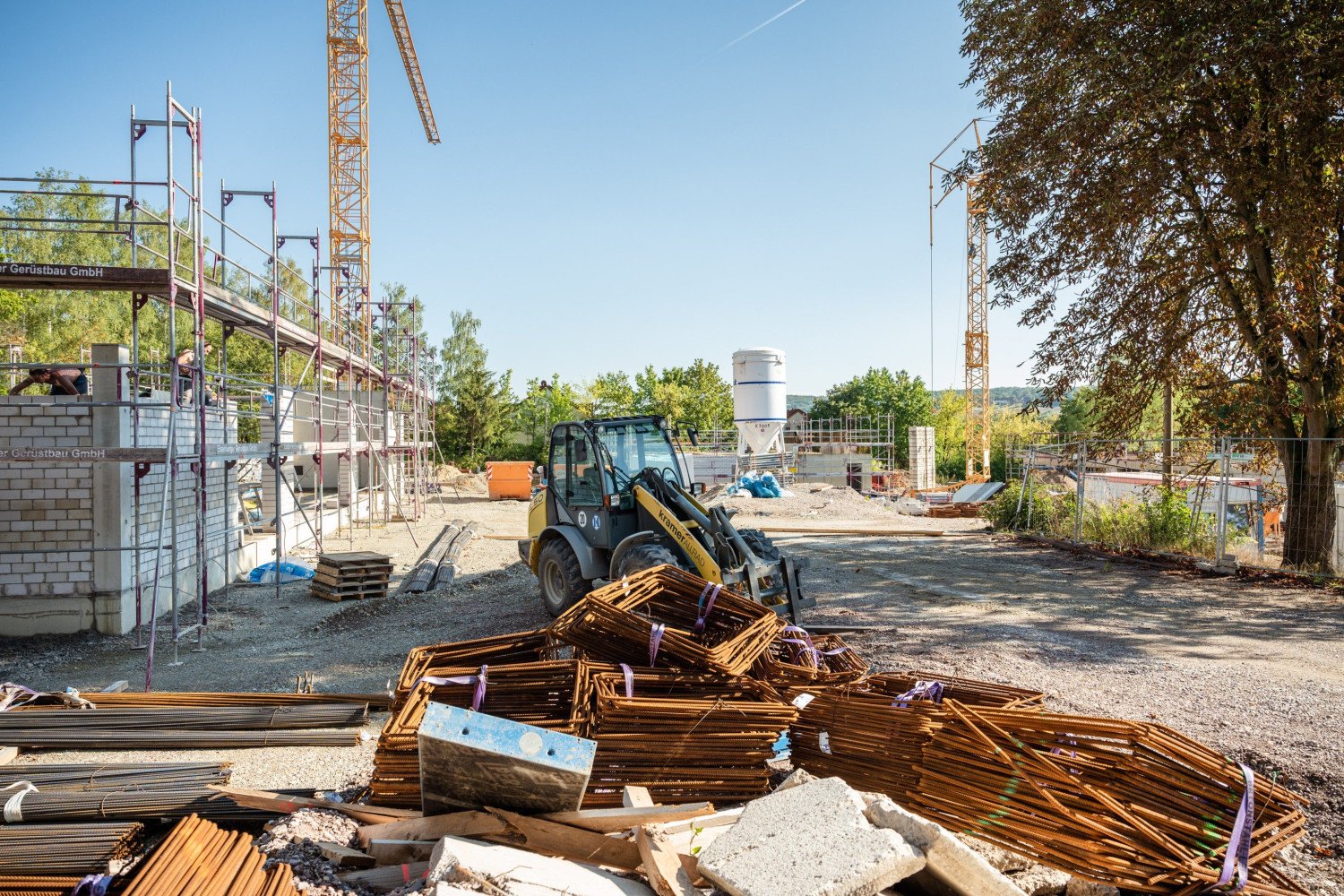

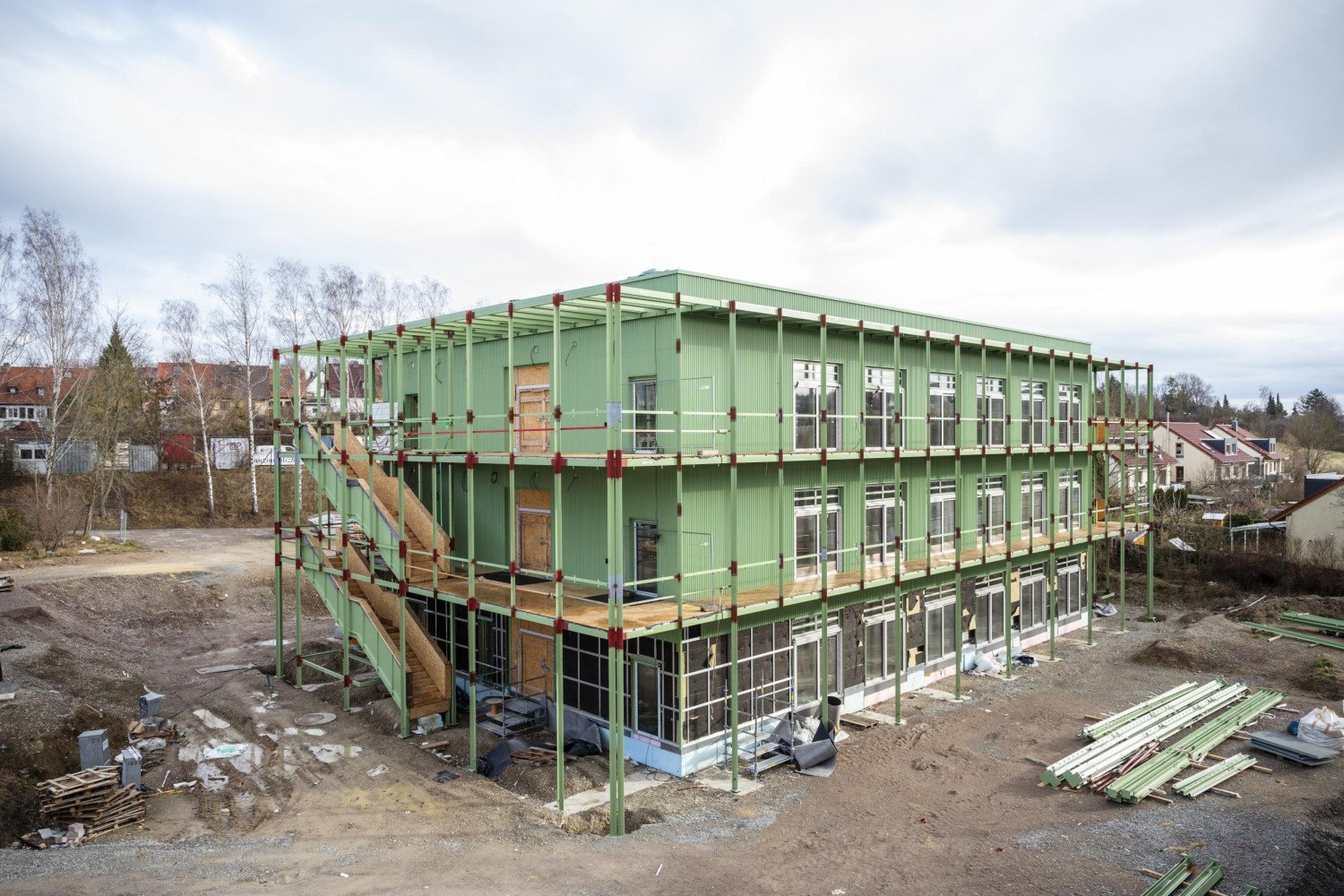

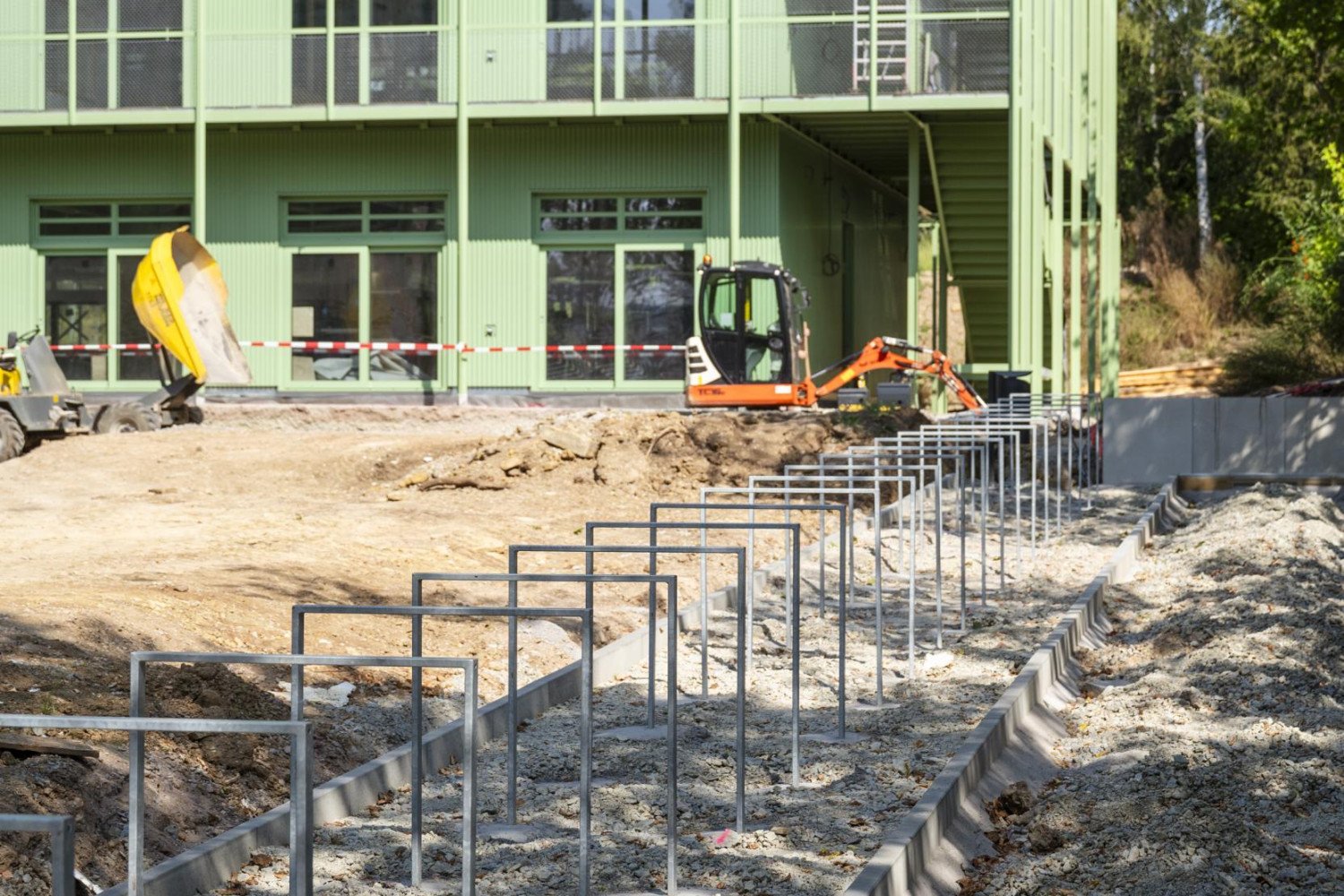

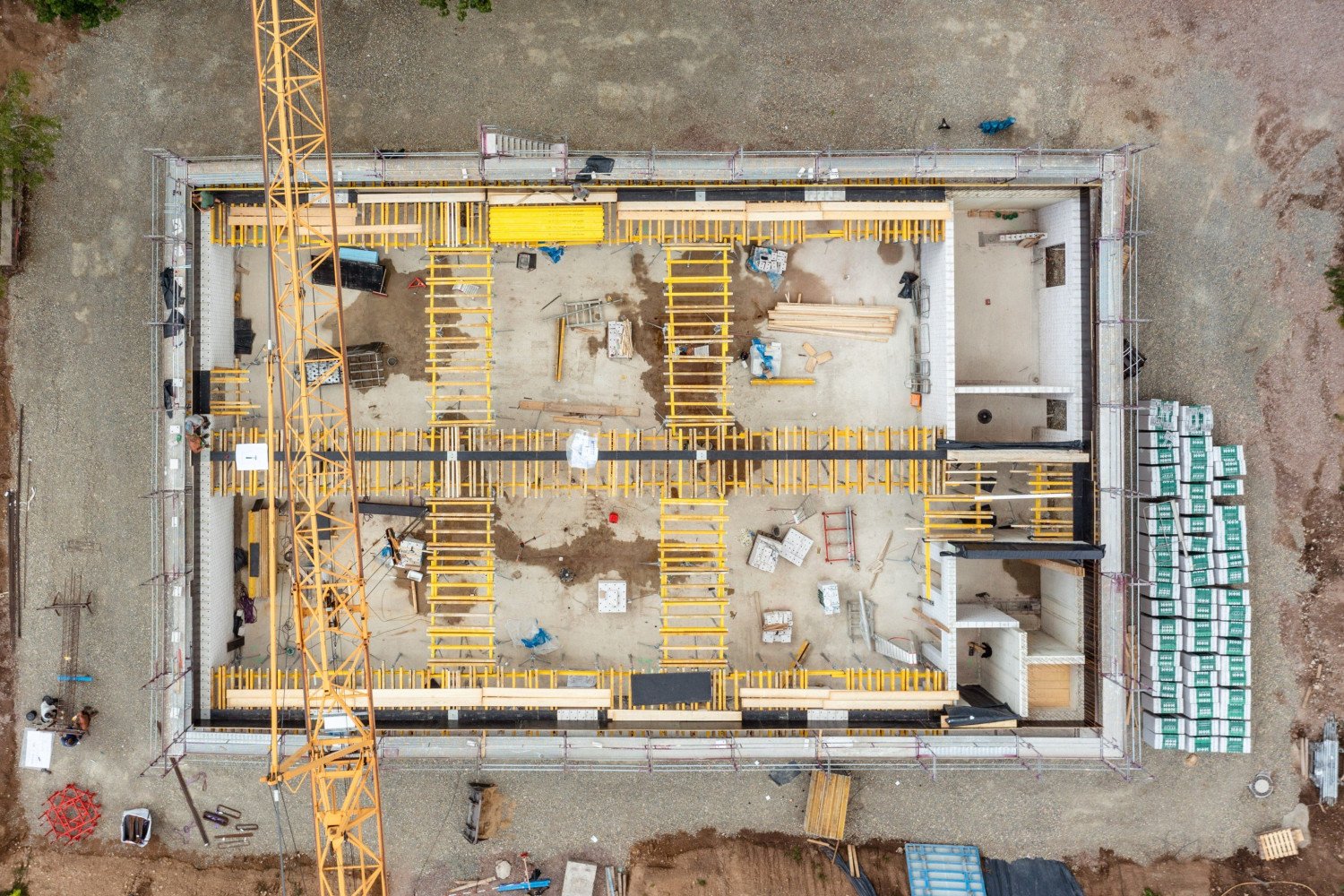

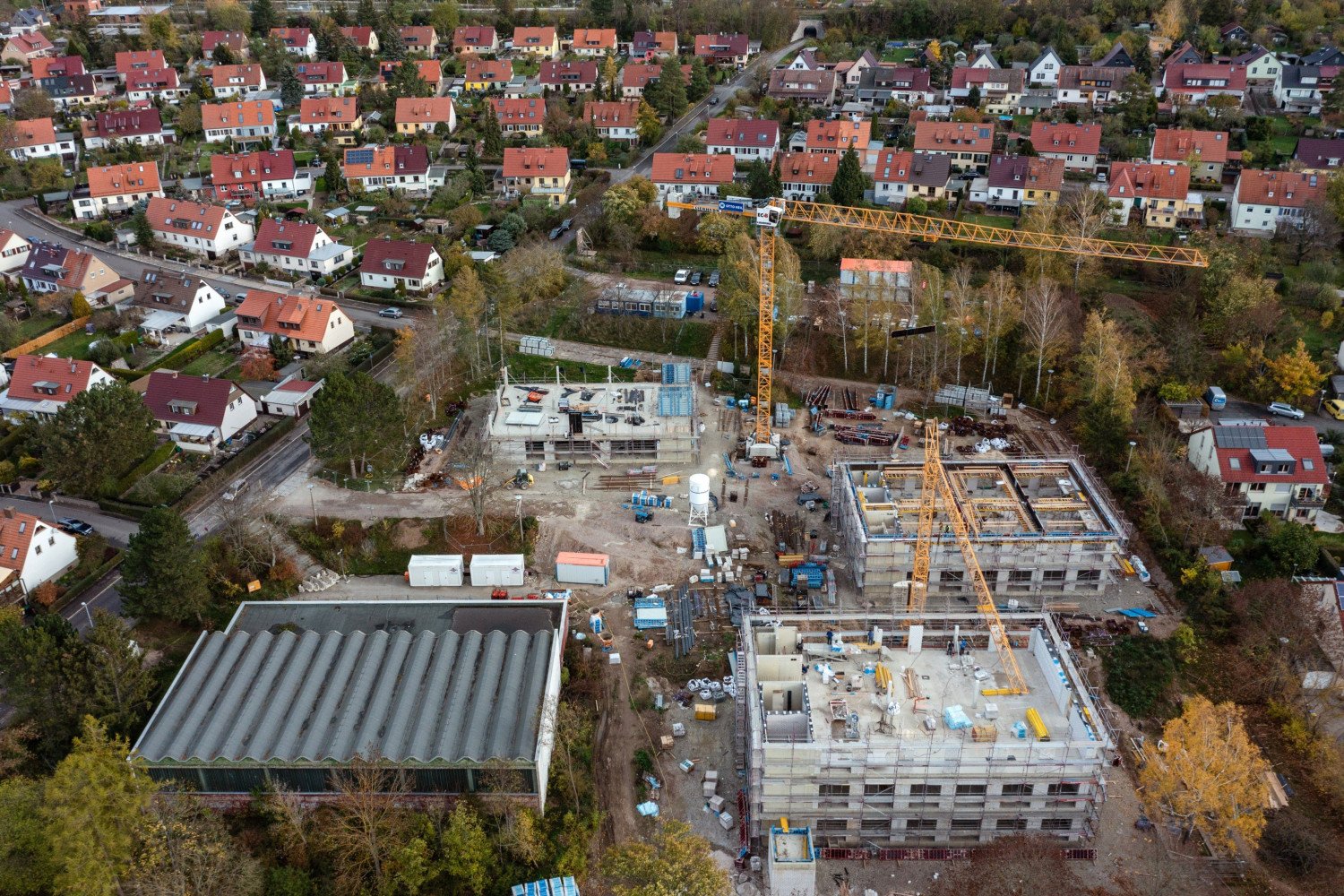

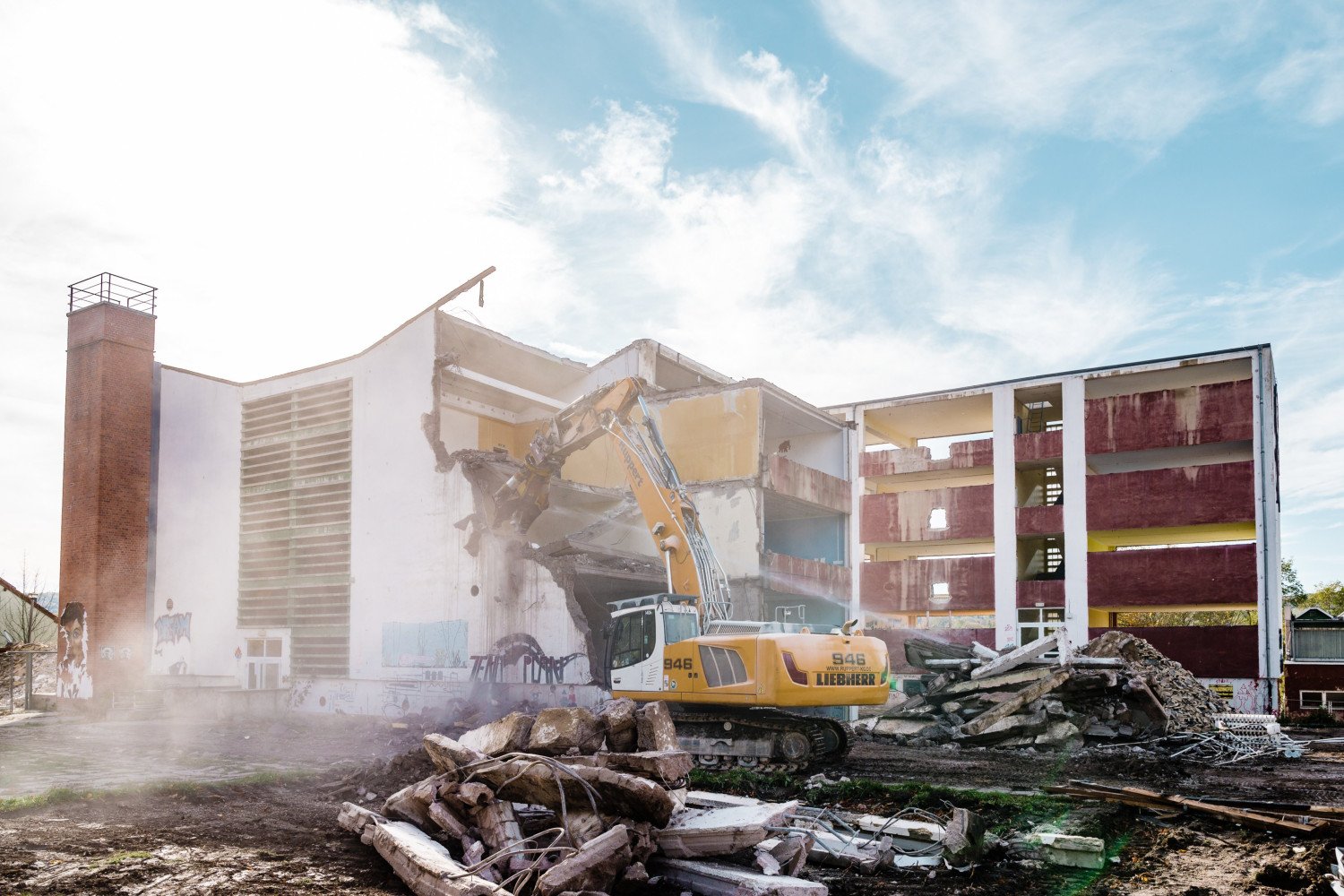

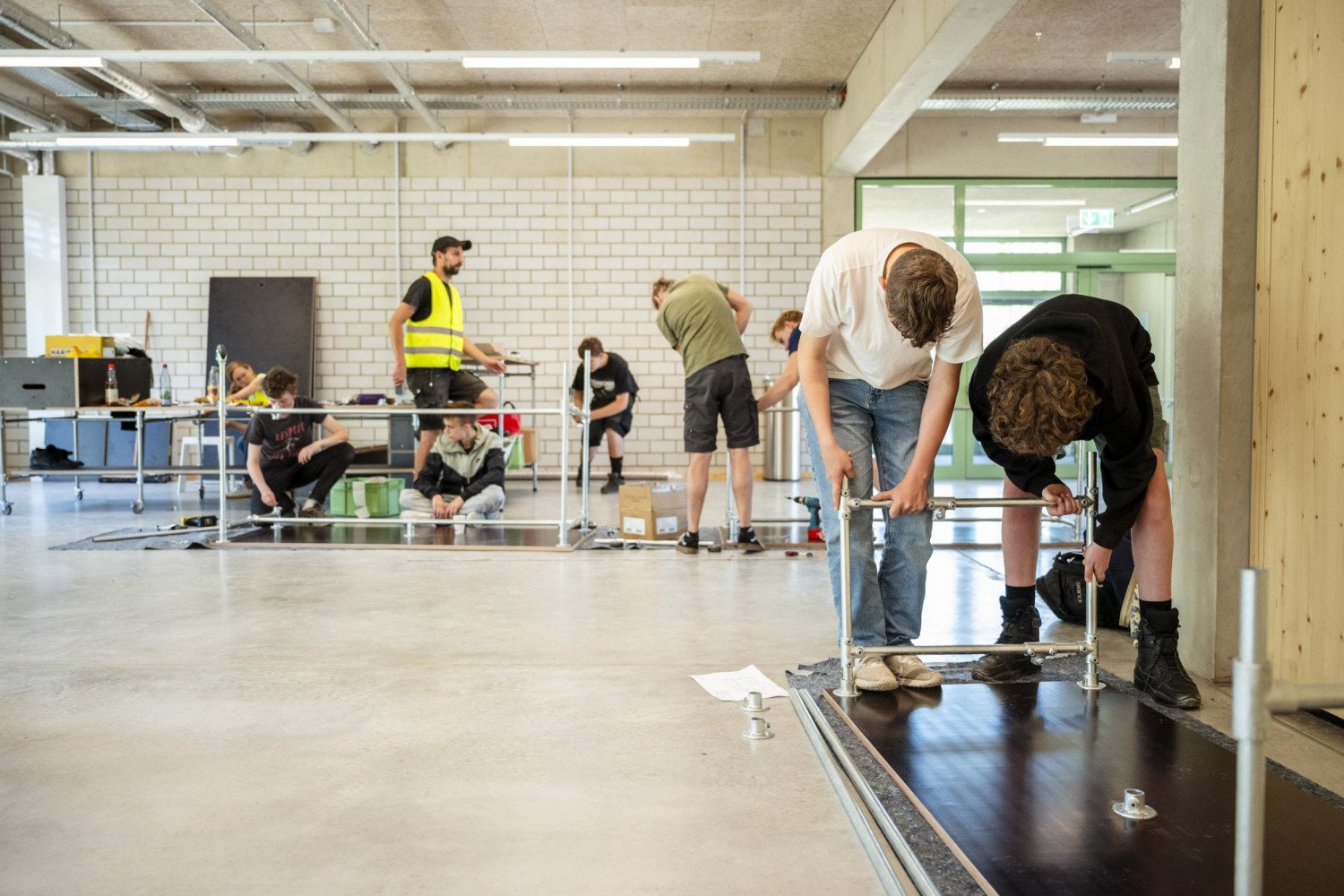

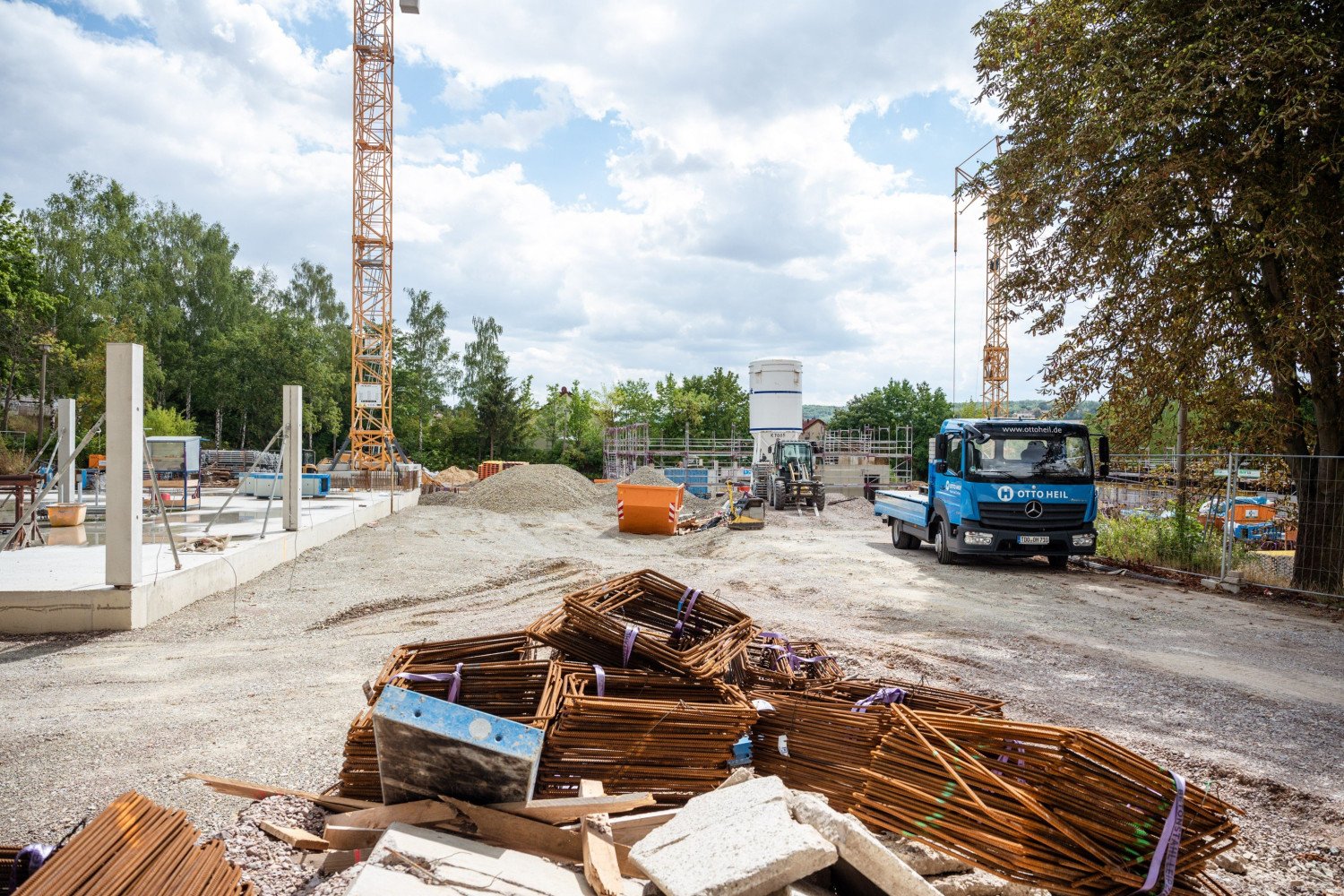

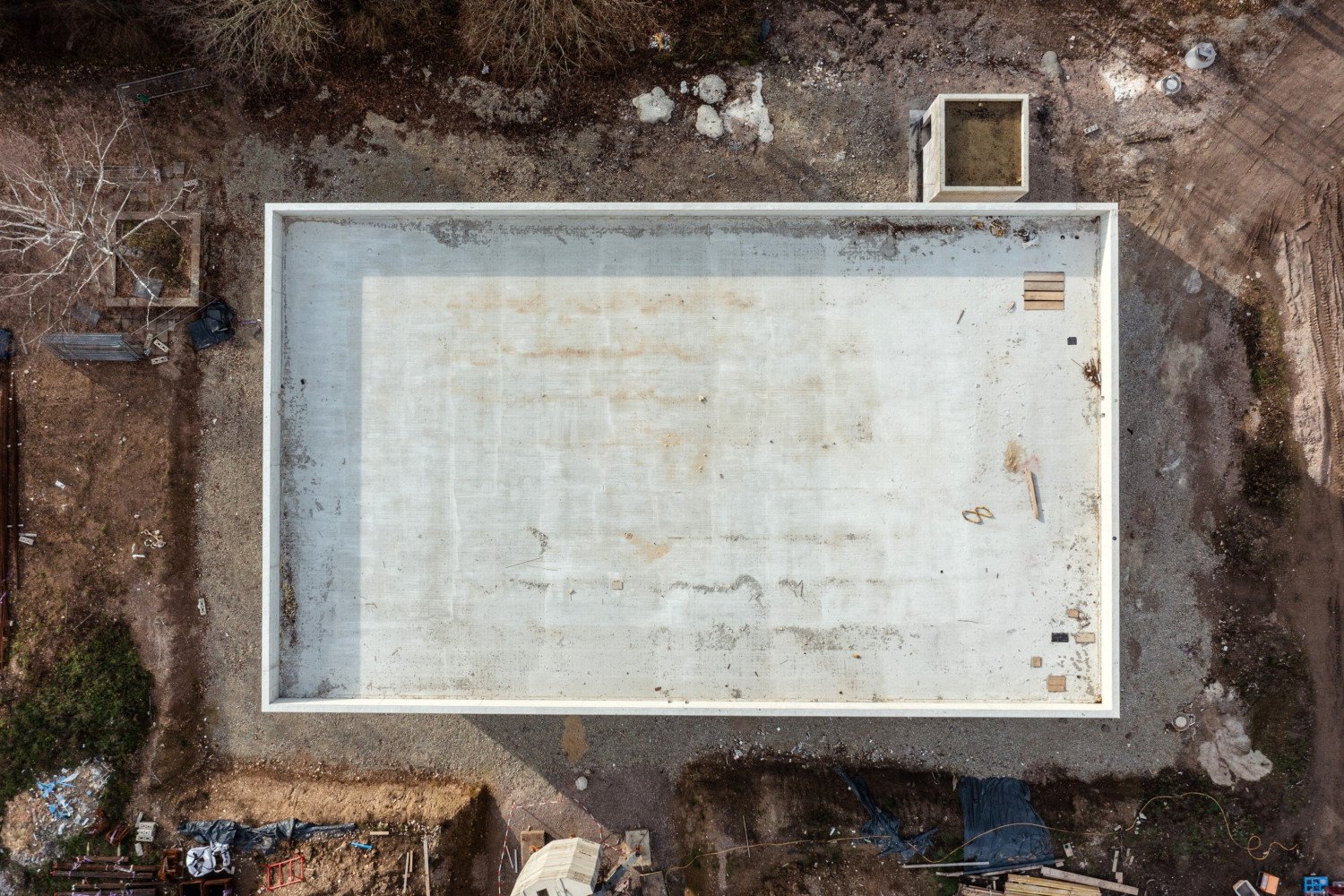

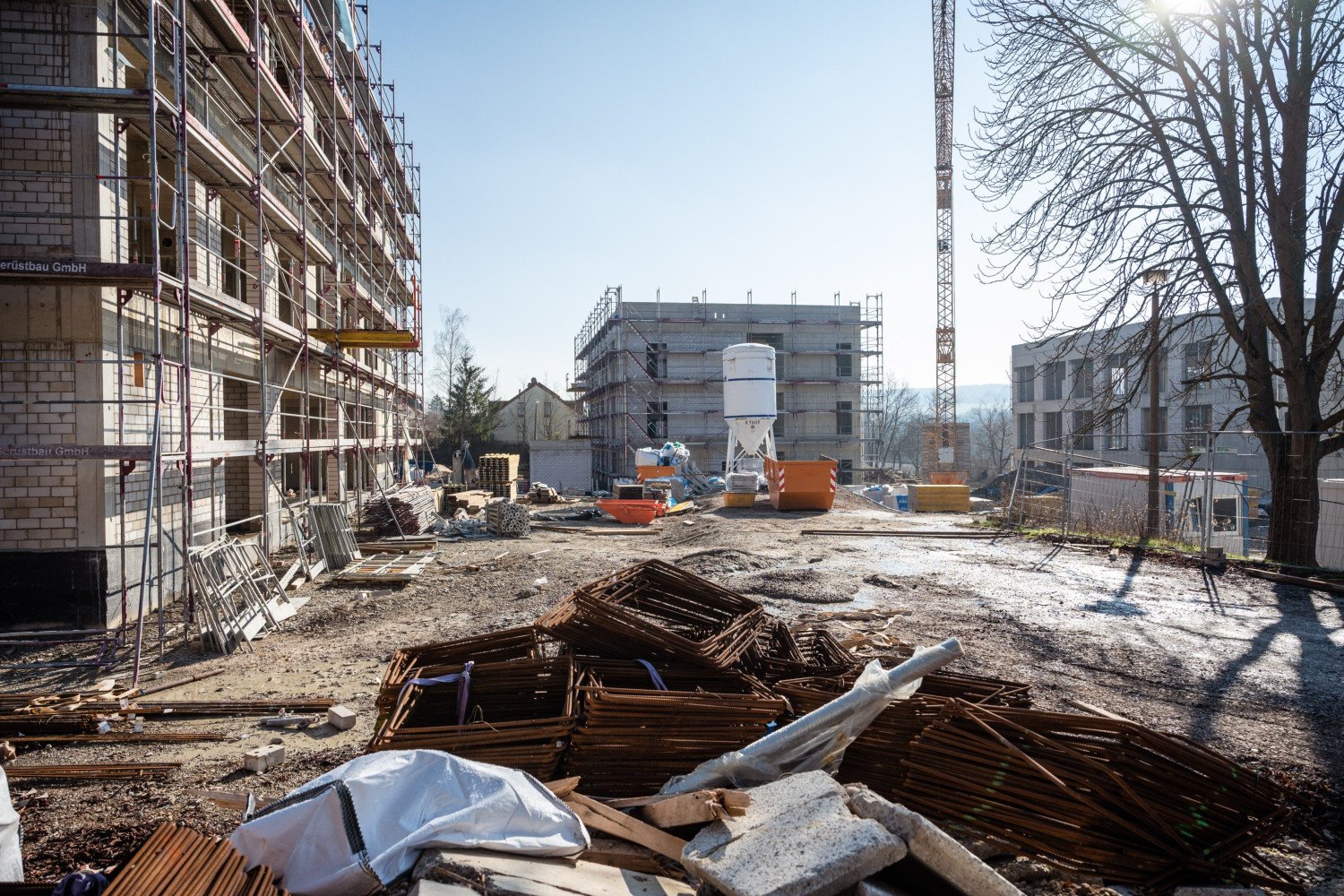

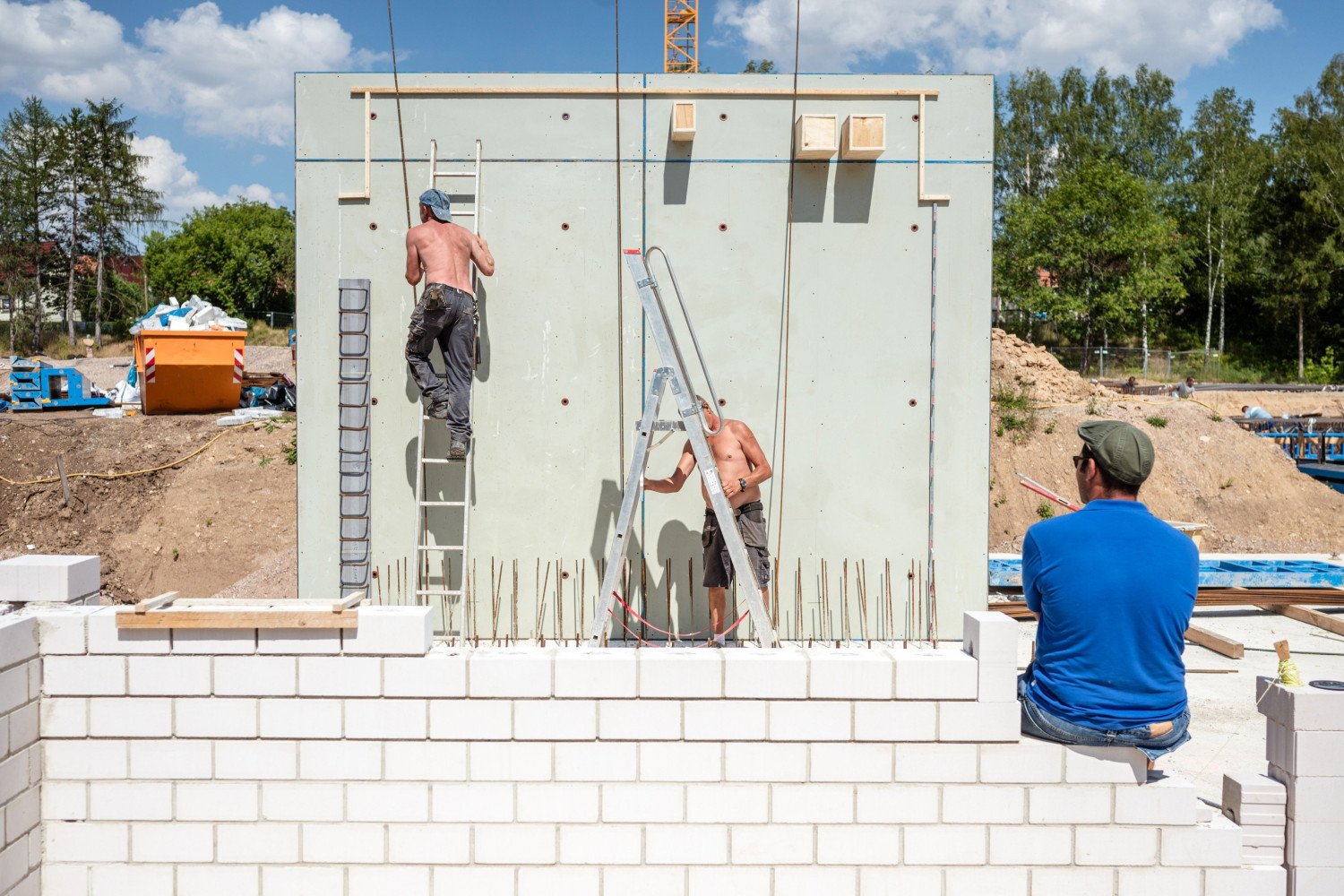

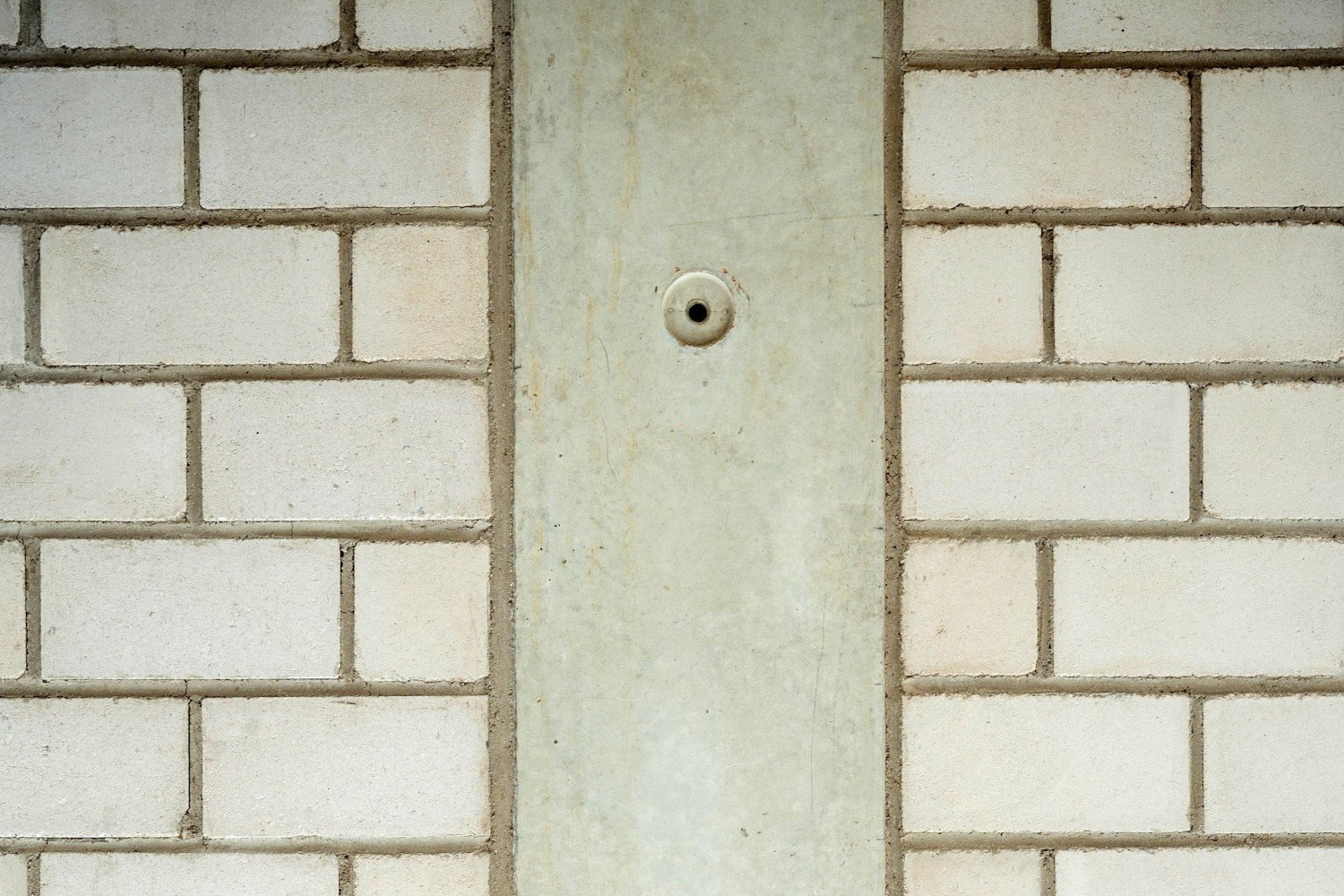

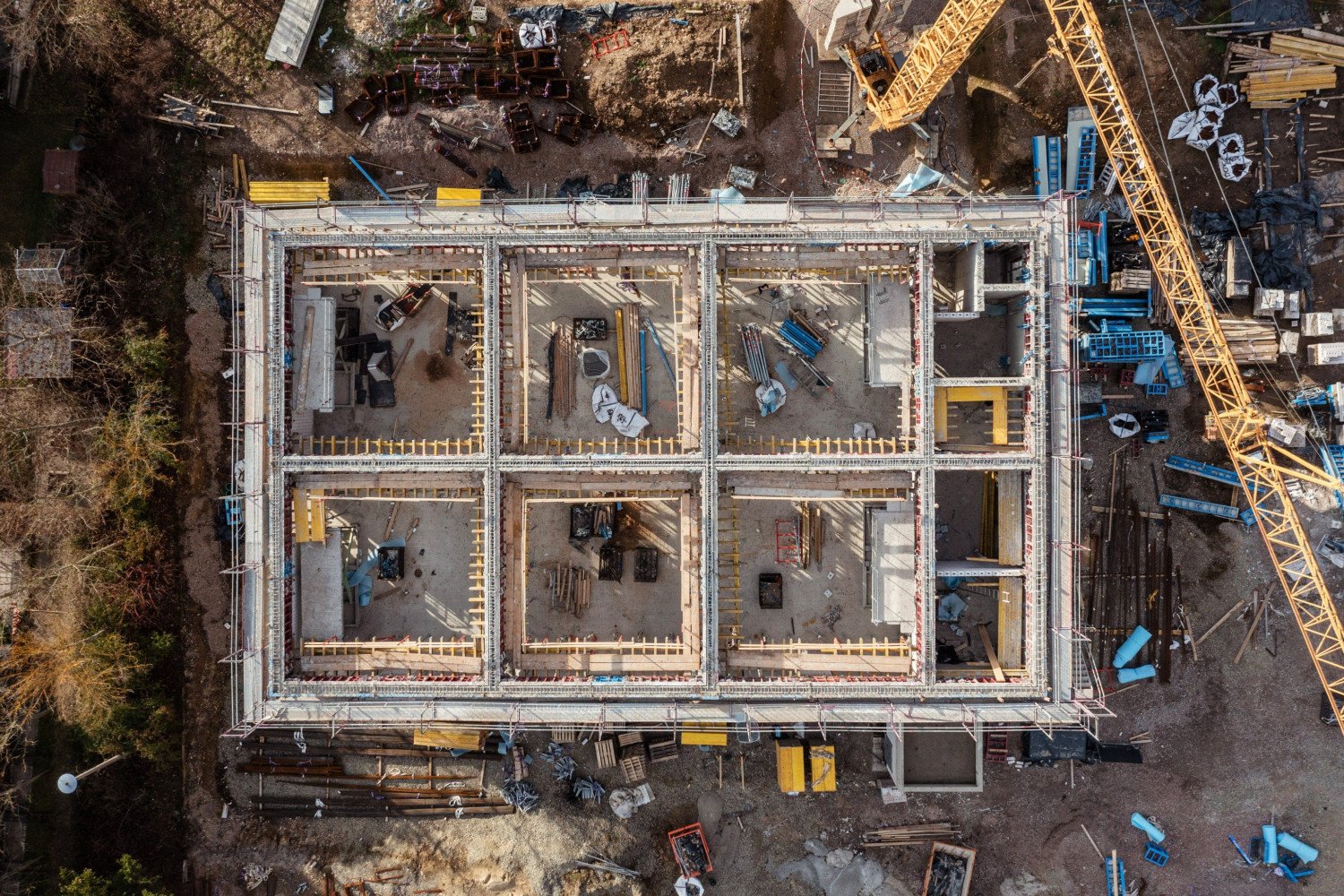

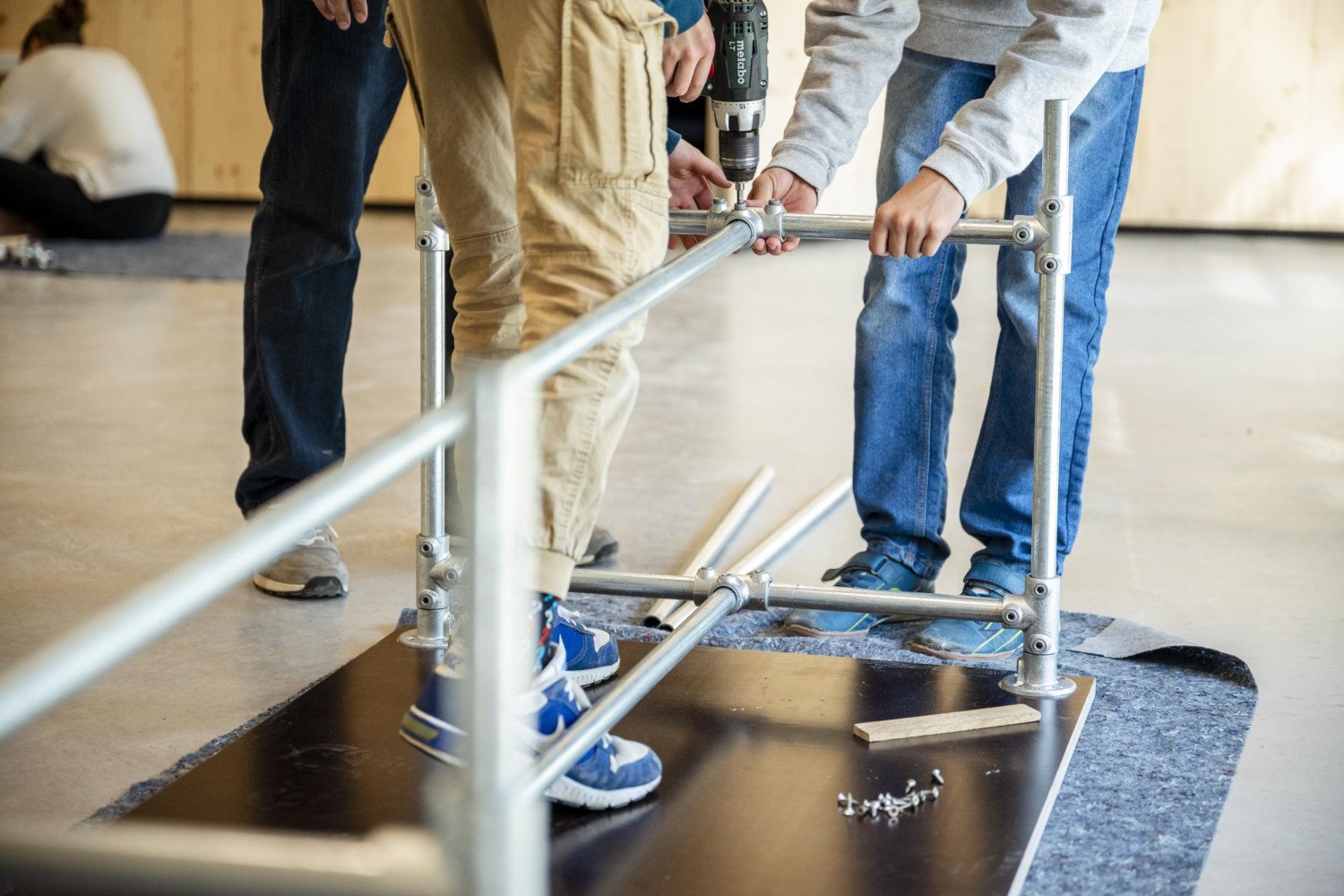

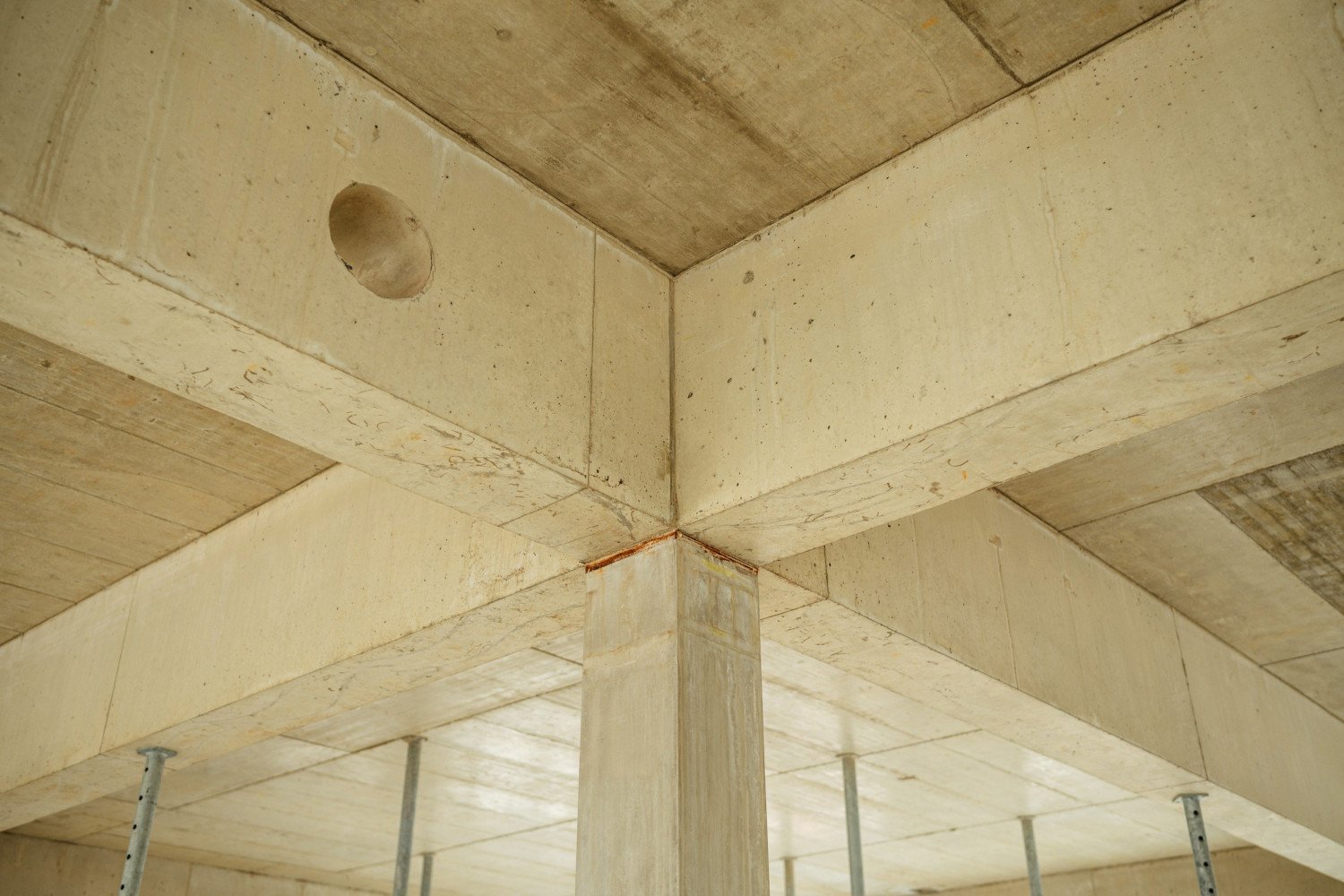

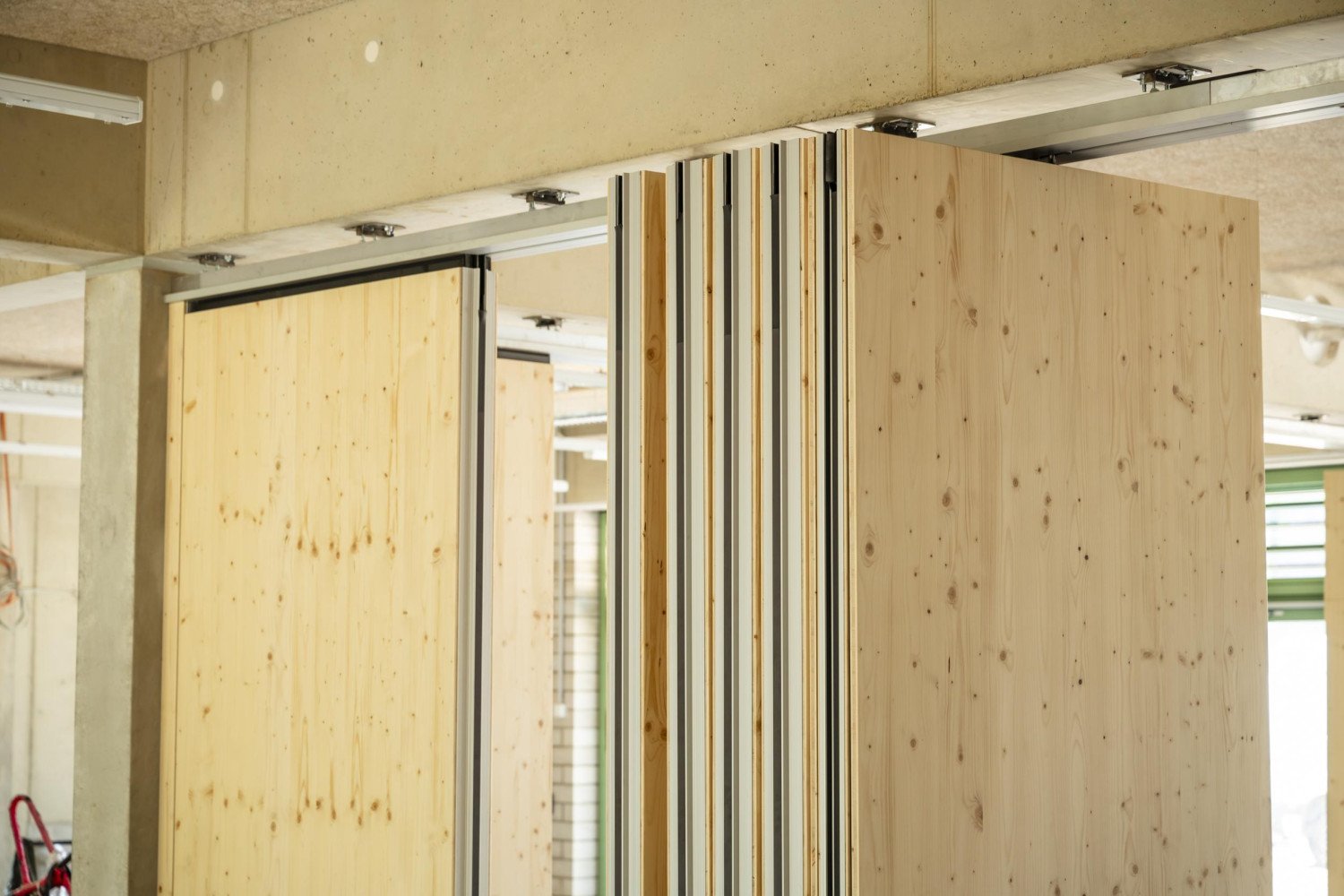

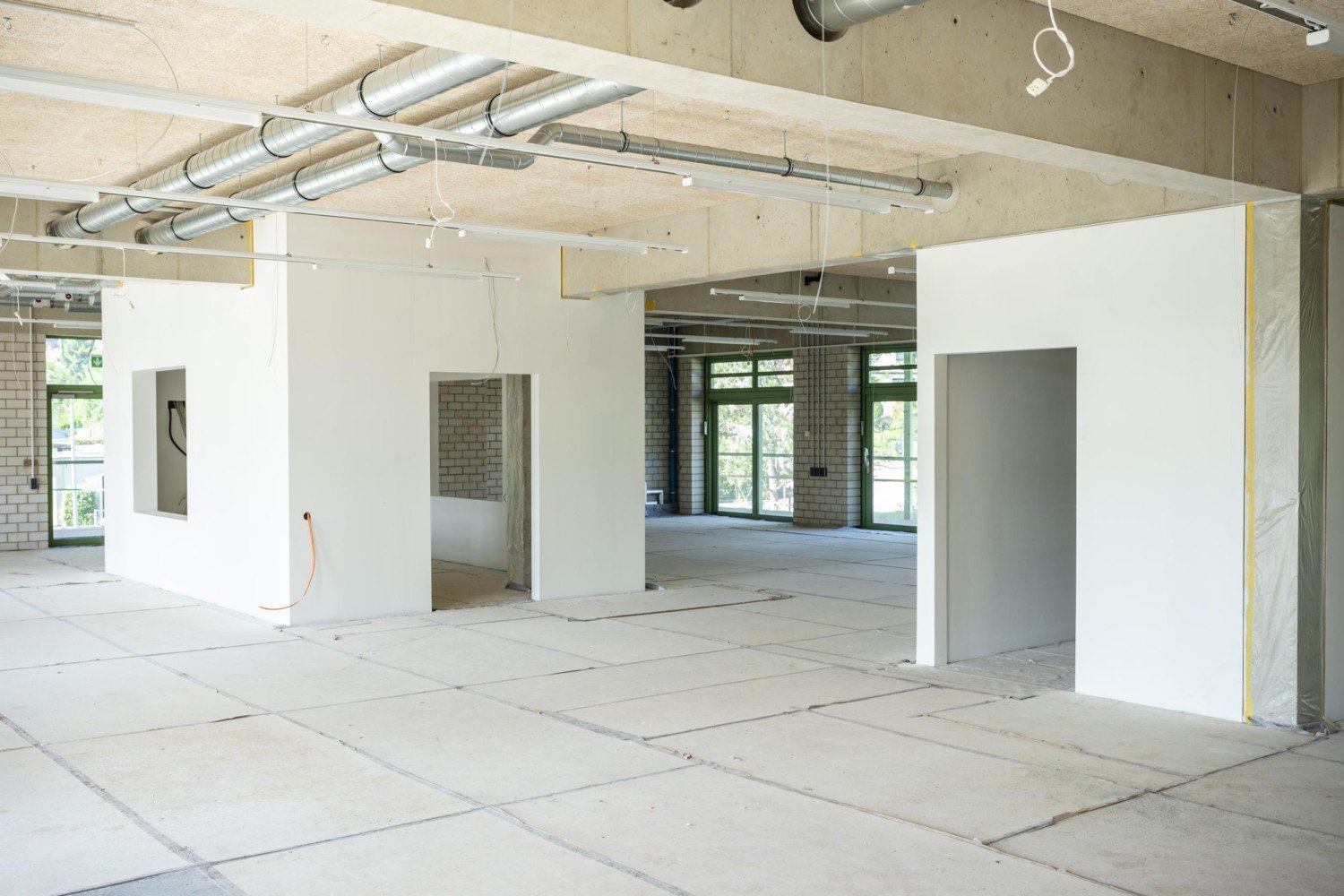

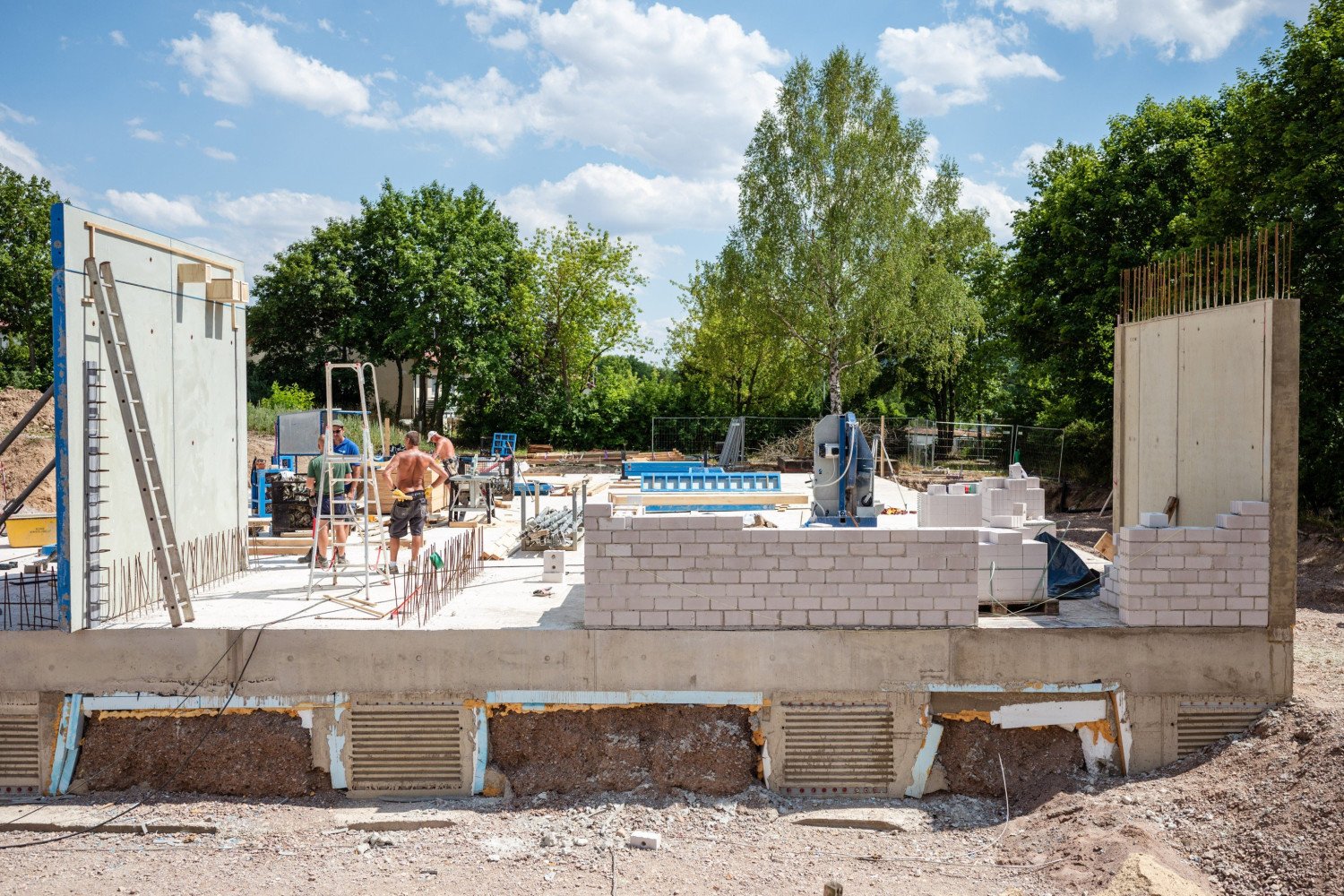

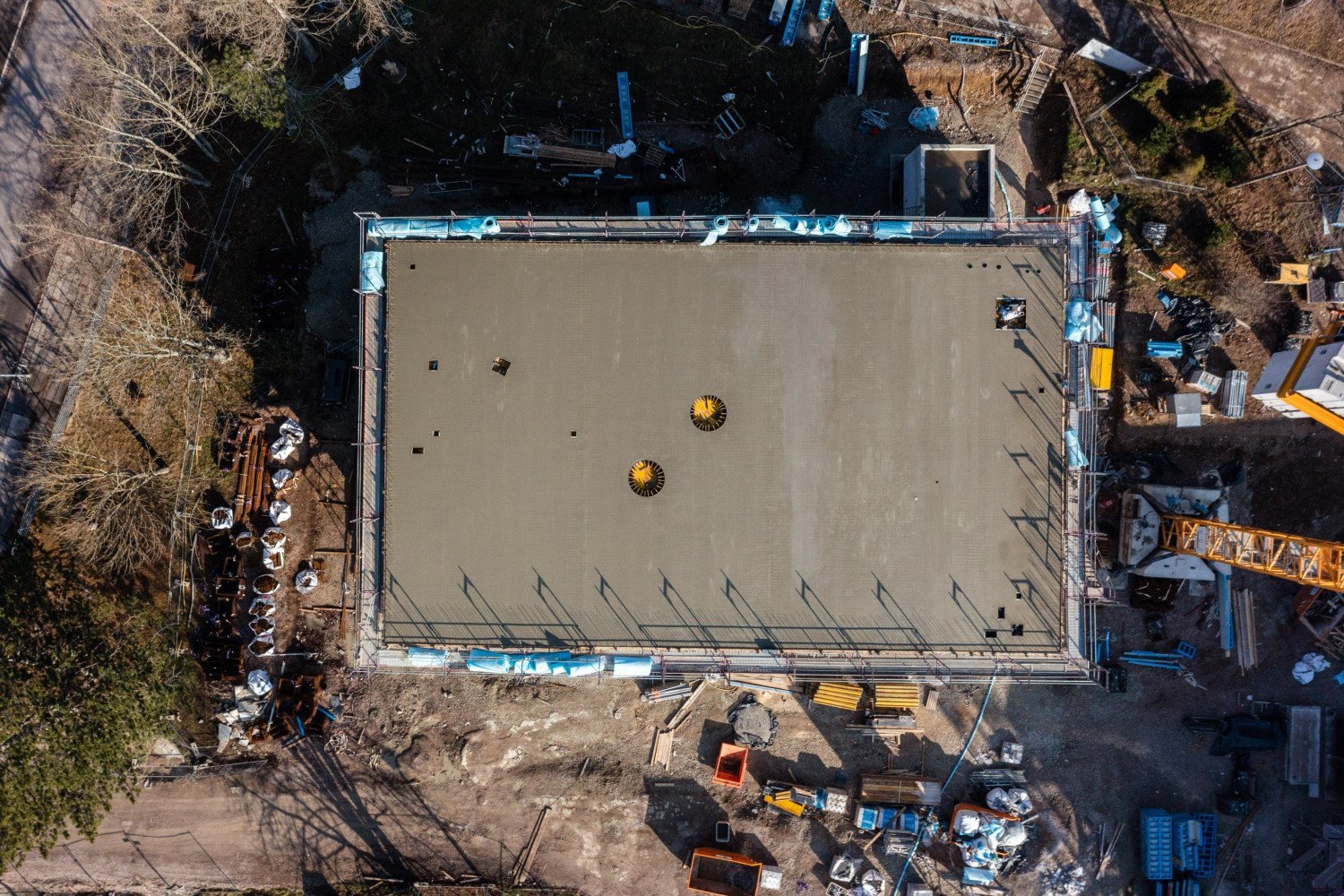

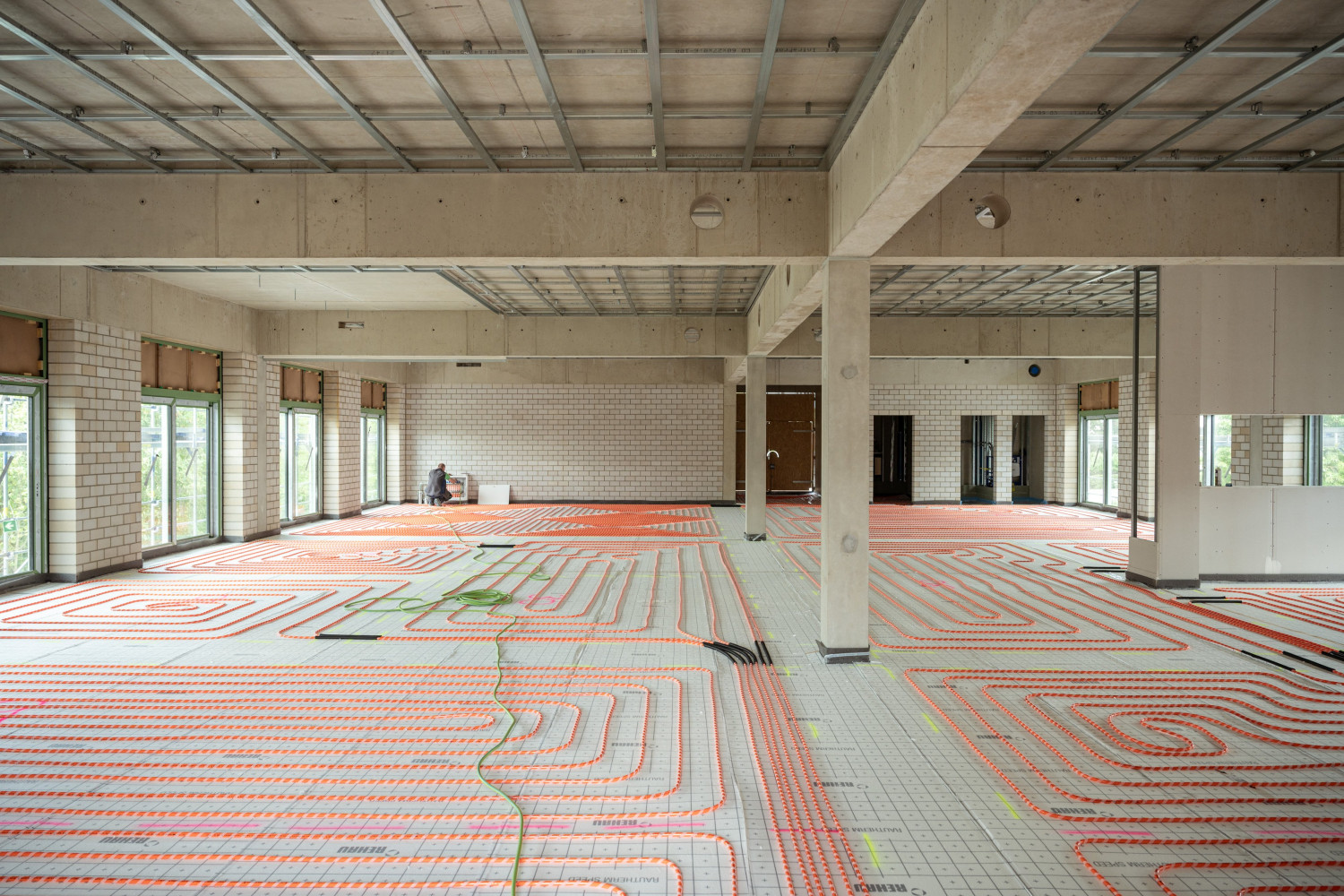

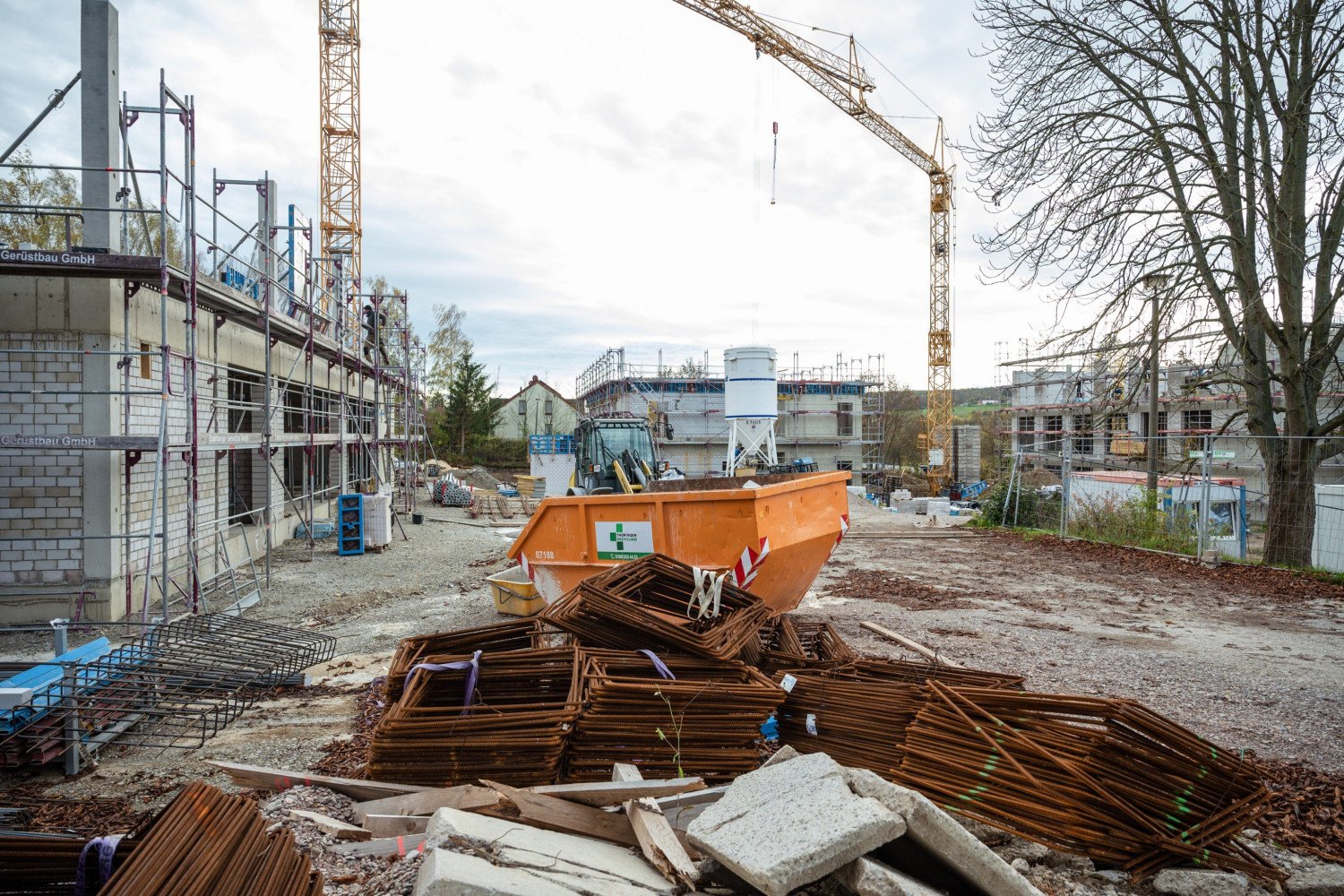

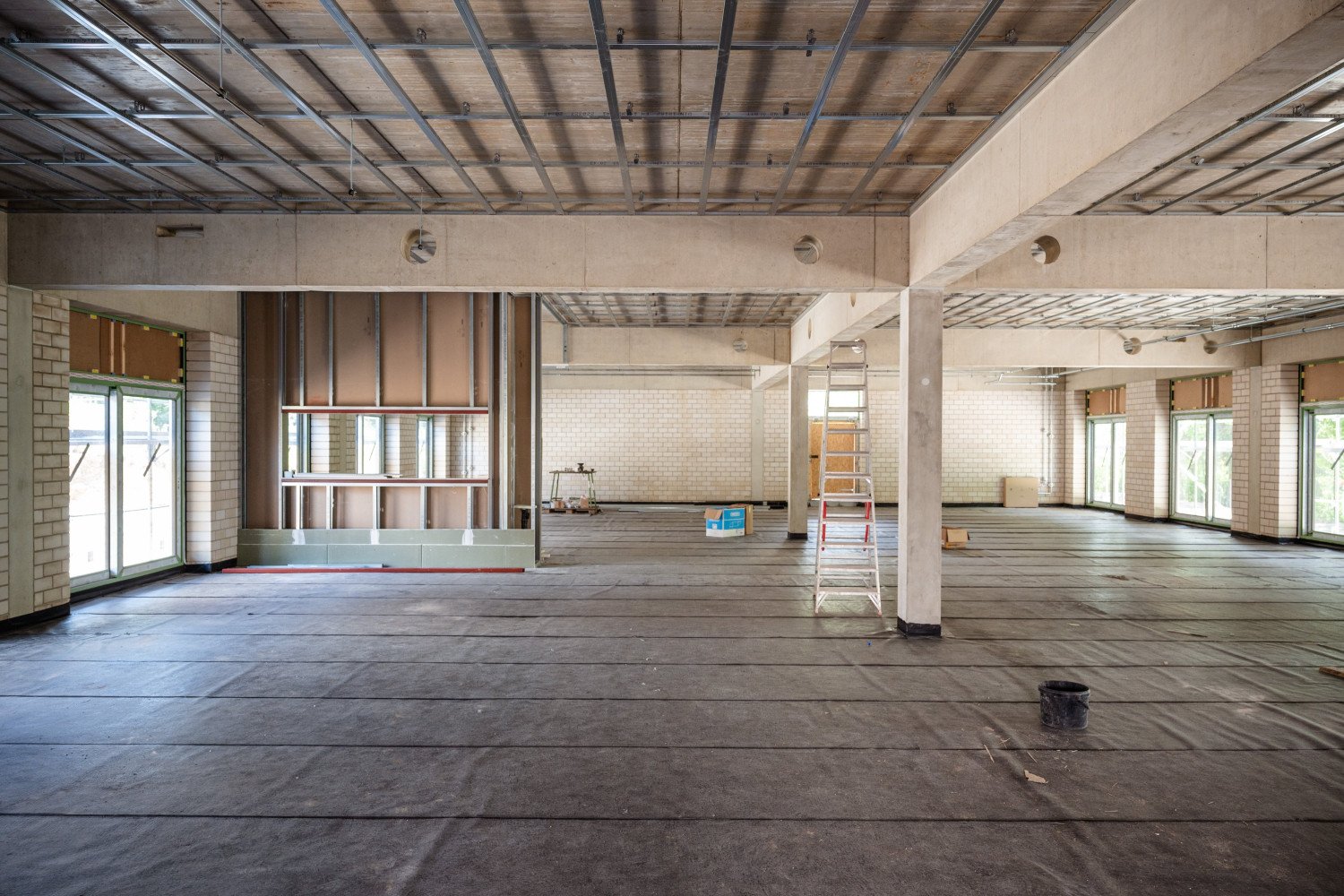

Bautagebuch
Ausgangslage
Die Staatliche Gemeinschaftsschule in Weimar befindet sich seit ihrer Gründung im Jahr 1993 in einem dynamischen Entwicklungsprozess. Eine engagierte und solidarische Schulgemeinschaft betreibt unter dem Leitbild des „Jenaplan-Prinzips“ aktive Schulentwicklung. Dieses Konzept erhält eine hohe Nachfrage aus der Bevölkerung, so dass von anfangs 16 heute ca. 880 Schülerinnen und Schüler die Schule besuchen, an der sämtliche Schulabschlüsse angeboten werden.
Das ursprüngliche Schulgebäude in der Innenstadt reichte schon bald in seinen Kapazitäten nicht mehr aus, so dass eine Erweiterung der Schule durch einen Anbau und Sporthallen-Neubau vorgenommen und perspektivisch die Einbindung eines weiteren angrenzenden Schulgebäudes am Innenstadtstandort vorgesehen war. Zusätzlich wurde ein Teil der Schule am Stadtrand Weimars in einem Schultypenbau aus DDR-Zeiten untergebracht.
Der hohe Sanierungsbedarf des Gebäudes erforderte dringende Entwicklungen und Investitionen. Mit der im Jahr 2014 frisch initiierten „Internationalen Bauausstellung Thüringen“ bot sich dem Schulträger und der Schulgemeinschaft eine besondere Gelegenheit, ihre pädagogischen Konzepte und Ideen auch architektonisch umzusetzen.
Prozess

Eine erfolgreiche Bewerbung bei der IBA Thüringen führte zu einer Vorphase, bei der in enger Kooperation mit der Bauhaus-Universität Weimar sowie den Kulturagenten für kreative Schulen in verschiedenen partizipativen Formaten die vielschichtigen Fragen an eine „zukunftsfähige Schule“ verdichtet wurden.
Mit der erfolgreichen Bewerbung bei der bundesweiten Ausschreibung „Inklusive Schulen Planen und Bauen“ der Montag Stiftung Jugend und Gesellschaft, konnte durch die Finanzierung und aktive Mitwirkung einer „Phase Null“ die nächste Entwicklungsstufe umgesetzt werden. Unter der Begleitung eines erfahrenen Schulbauberater-Teams wurden die pädagogischen Leitbilder herausgearbeitet und in konkrete räumliche Anforderungen übersetzt.
In einer anschließenden Machbarkeitsstudie wurde die Umsetzung der Anforderungen aus der Phase Null anhand einer Variantenuntersuchung Modernisierung bzw. Neubau nach qualitativen und wirtschaftlichen Aspekten untersucht.
Im Ergebnis votierte der Weimarer Stadtrat für eine Neubaulösung.

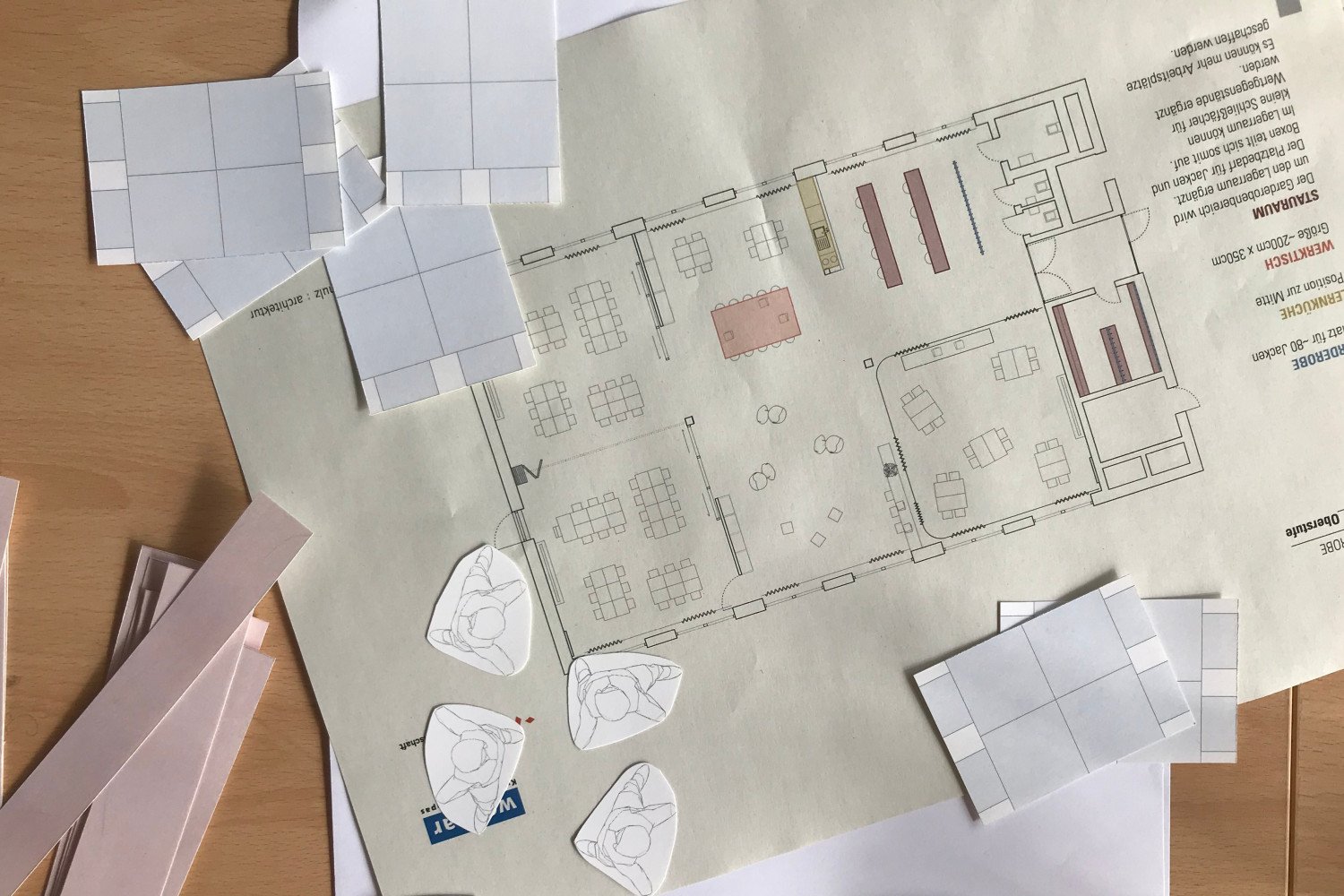

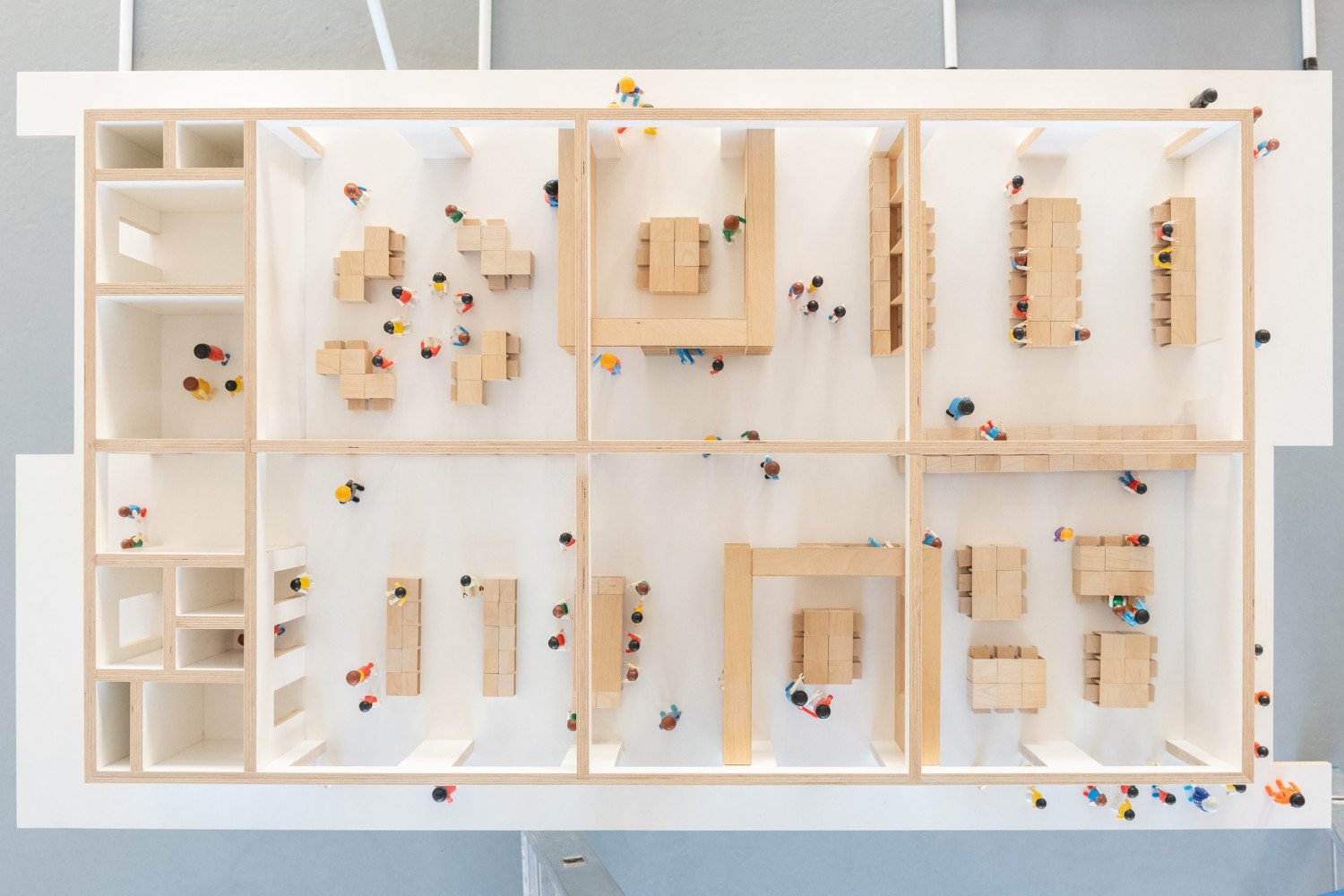

Von der Stiftung wurde ein erfahrenes, interdisziplinäres Schulbauteam mit der Entwurfsleistung beauftragt. In zahlreichen themenspezifischen Workshops (siehe Themen Planungswissen) wurde unter Fortführung der Partizipation aus der Phase Null die konkrete baulich-räumliche Umsetzung unter dem Gesichtspunkt der Modellhaftigkeit entwickelt.
Der integrative Planungsprozess hat die Umsetzung vieler Innovationen ermöglicht. Anstelle konventioneller Einzelkommunikation werden alle Diskussionen für alle einsehbar auf einer gemeinsamen Online-Plattform geführt, auf welcher auch Planungsdokumente, Protokolle und Zwischenstände sowie Diskussionen hinterlegt werden. Neue pädagogische Anforderungen fordern von allen Fachdisziplinen ein Nachdenken über Innovationen. Daher treffen sich von Beginn an alle Planungsbeteiligten – Schulträger, Schule, Planung und Fachplanung – in regelmäßigen Abständen, um Herausforderungen der Planung interdisziplinär und gemeinsam zu lösen.
Das Pädagogische Konzept
Die Staatliche Gemeinschaftsschule Weimar ist eine inklusive Schule nach dem Jenaplan-Konzept. Das Schulleben basiert auf der Mitverantwortung von Kindern, Jugendlichen und Eltern. Altersgemischte Stammgruppen bilden den schulischen Sozialisationskern der Schülerinnen und Schüler. Gearbeitet wird von Anfang an eigenverantwortlich und projektorientiert. Die Schule wird zum offenen Lernraum, in dem die Kinder und Jugendlichen kommunikativ voneinander, miteinander und untereinander lernen. Ort, Sozialform und Inhalte können sie im Rahmen des Lehrplans selbst wählen. Das pädagogische Team gibt Impulse, begleitet, berät und unterstützt sie auf diesem Weg.
Entwurfsidee

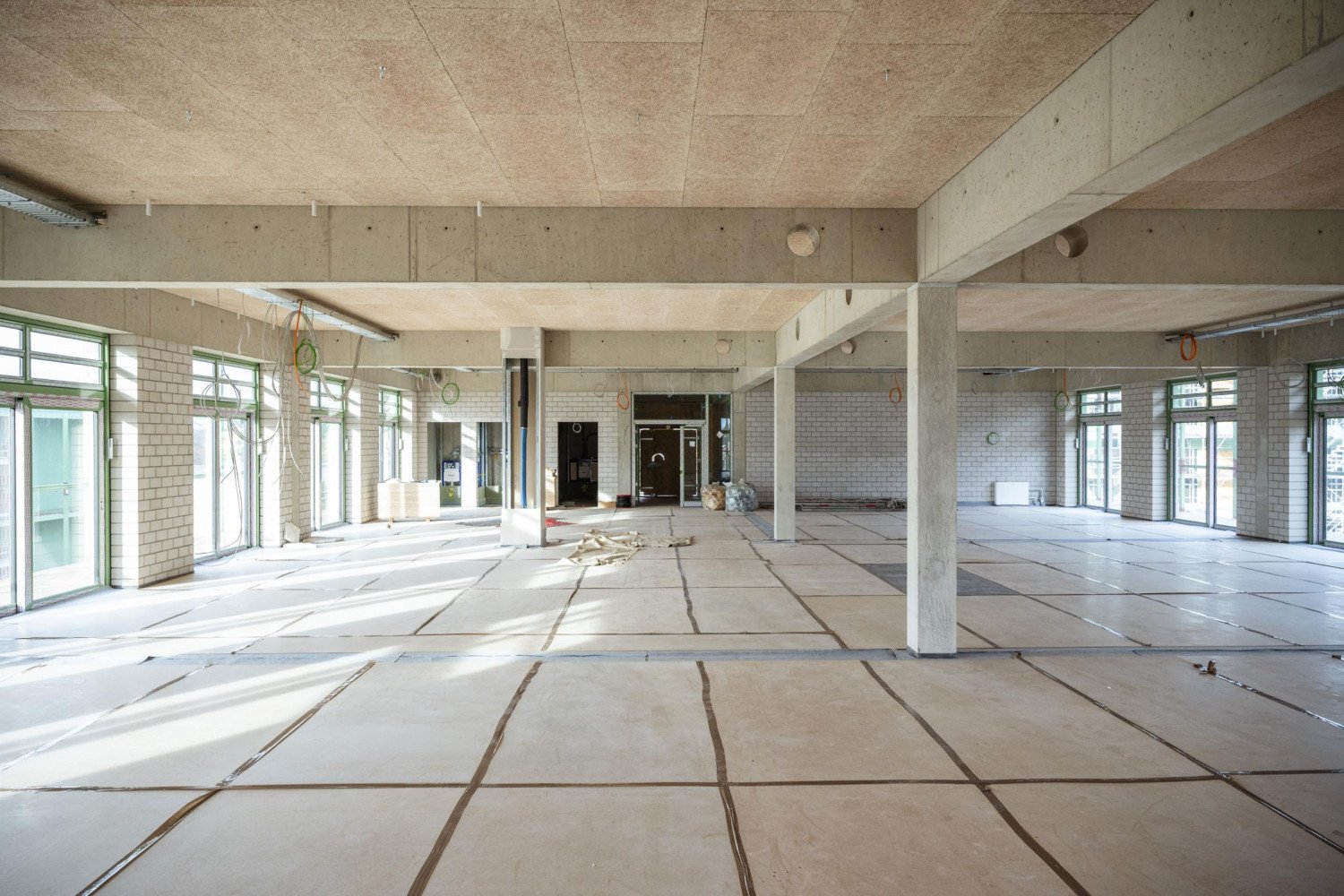

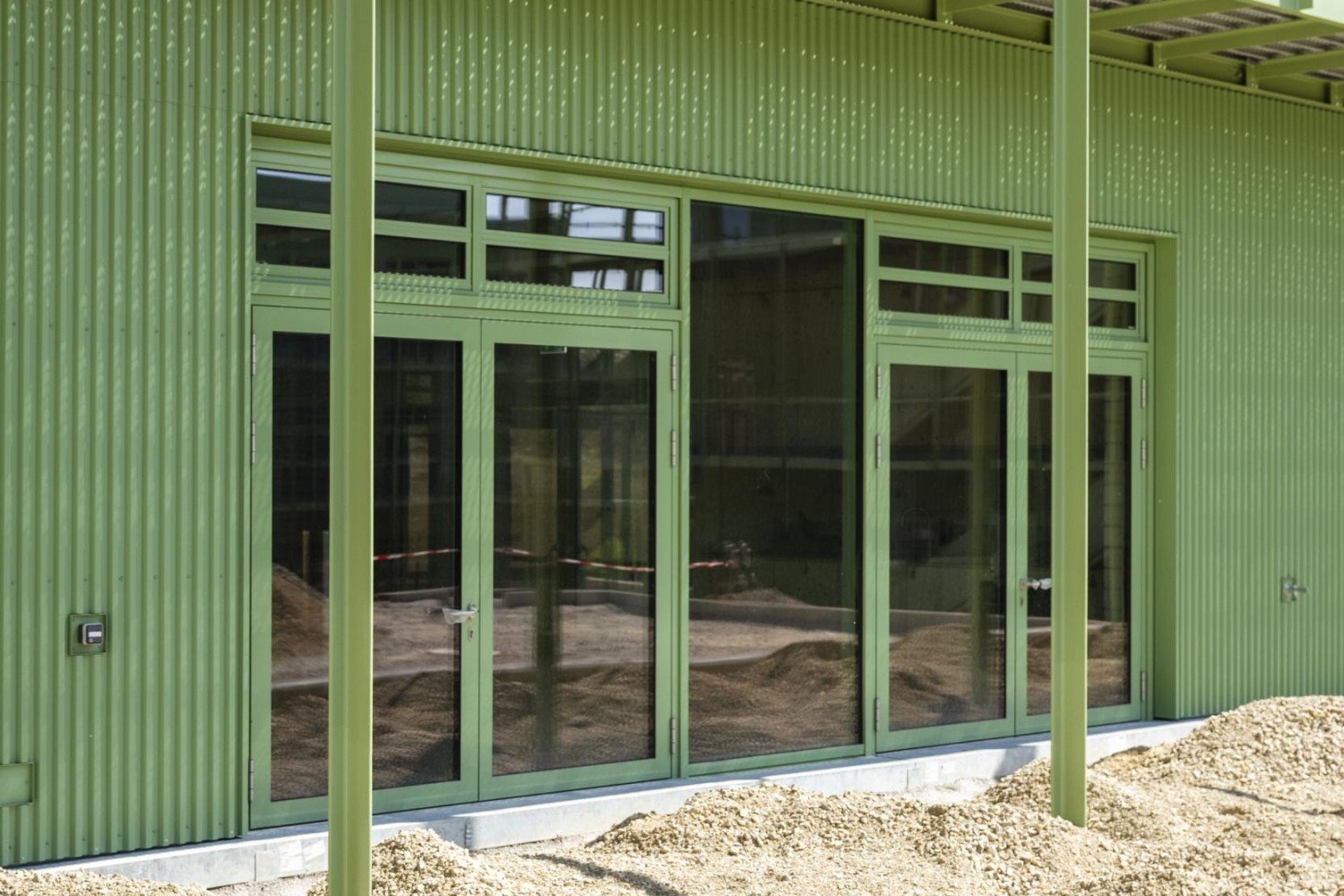

Herzstück des Entwurfes sind geschossgroße Lernlofts von ca. 400 m², in denen jeweils drei jahrgangsgemischte Gruppen zusammen lernen, arbeiten und leben. Reine Erschließungsflächen werden vollständig in die pädagogischen Programmflächen integriert und die vertikale Erschließung in den Außenraum verlagert. Der Ausbau ist vom Rohbau klar getrennt, damit die Möblierung der pädagogischen Entwicklung flexibel angepasst werden kann. Raumhöhe und -tiefe der Lernlofts basieren auf den Proportionen für eine natürliche Lüftung, daher kann der Einsatz aufwendiger Lüftungstechnik weitgehend vermieden werden.
Die kleinteilige Gebäudestruktur aus drei baugleichen Baukörpern mit offenen Grundrissen ermöglicht, dass die einzelnen Gebäudeteile leicht für andere Funktionen umgenutzt werden können – das ist ein wesentlicher Beitrag zur Nachhaltigkeit des Entwurfes. Statt eines versiegelten Schulhofes wird der umgebende Freiraum zum vielseitig nutzbaren Park, der auch für die Nachbarschaft zugänglich ist.
